راهنماوظایف و پروژهها
چکلیست شروع پروژه (Kickoff): از تعریف مالک تا اولین مایلستون
جلسه Kickoff پروژه را رسماً آغاز میکند و هدف آن همراستایی، شفافیت نقشها و شروع حرکت است. این مقاله چکلیست هشتگانه پیش از جلسه، دستور جلسه ۹۰ دقیقهای، خروجیهای لازم مانند ماتریس نقش و وظایف هفته اول، برنامه هفتههای اول تا اولین مایلستون، نسخه کوتاه برای پروژههای کوچک و ساختار منشور یکصفحهای را ارائه میکند.

خلاصه در چند نکته
- پیش از Kickoff منشور، مالک، ذینفعان و ریسکهای اولیه آماده باشد.
- دستور جلسه ۹۰ دقیقهای با زمان و ارائهدهنده هر بخش تنظیم شود.
- جلسه با وظایف مسئولدار هفته اول تمام شود.
- معیار موفقیت پروژه قابل سنجش نوشته شود.
- اولین مایلستون زمان بازبینی واقعبینی برنامه است.
فهرست مطالب

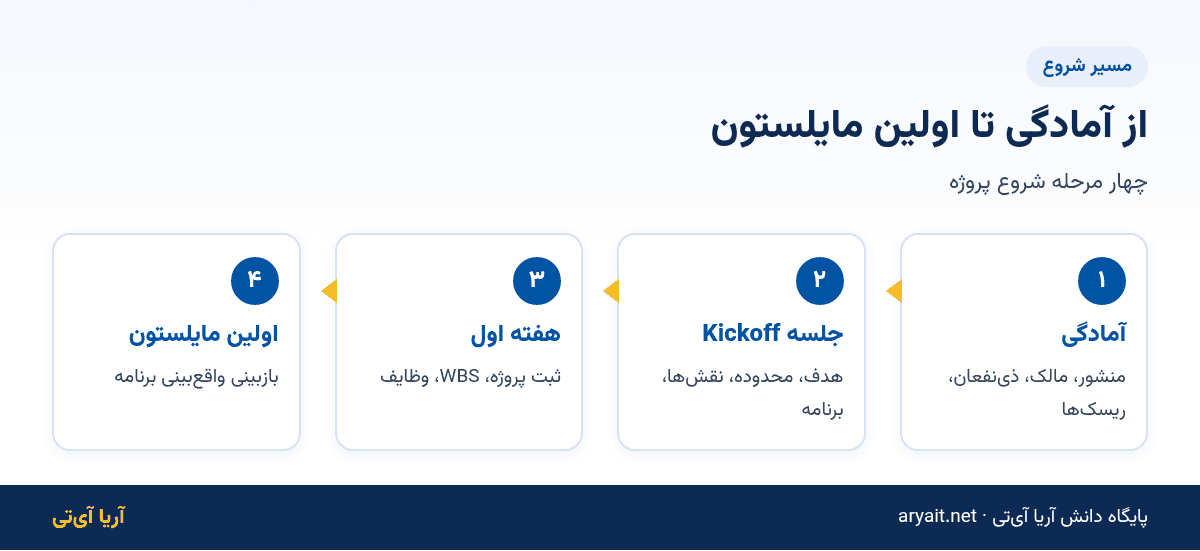

جلسه شروع پروژه یا Kickoff اولین و شاید مهمترین جلسه هر پروژه است. در این جلسه همه افراد درگیر برای اولین بار کنار هم مینشینند تا درک مشترکی از هدف، محدوده، نقشها و برنامه پیدا کنند. پروژههایی که بدون این جلسه یا با یک جلسه سرسری شروع میشوند، معمولاً در هفتههای بعد با سؤالهایی مثل «چه کسی قرار بود این کار را انجام دهد؟» یا «مگر این هم جزو پروژه بود؟» روبهرو میشوند.
این مقاله یک چکلیست کامل برای شروع پروژه است؛ از کارهای پیش از جلسه Kickoff تا دستور جلسه پیشنهادی، خروجیهای لازم و کارهای هفته اول تا رسیدن به اولین مایلستون.
جلسه Kickoff چیست و چه هدفی دارد؟
Kickoff جلسهای است که پروژه را بهطور رسمی آغاز میکند. هدف آن سه چیز است:
- همراستایی: همه درباره هدف، محدوده و معیار موفقیت درک یکسان داشته باشند؛
- شفافیت نقشها: هر کس بداند مسئول چه کاری است و برای چه چیزی باید پاسخگو باشد؛
- شروع حرکت: جلسه با کارهای مشخص و مسئولدار برای هفته اول تمام شود.
دو نوع جلسه Kickoff
| نوع | شرکتکنندگان | تمرکز |
|---|---|---|
| Kickoff داخلی | تیم پروژه و مالک | نقشها، روش کار، برنامه جزئی |
| Kickoff با ذینفعان | تیم، مدیران واحدها، کارفرما یا مدیر ارشد | هدف، محدوده، انتظارات و نقاط تصمیم |
در پروژههای کوچک داخلی میتوان این دو را در یک جلسه ادغام کرد؛ در پروژههای بزرگتر یا پروژه با کارفرمای بیرونی، بهتر است جداگانه برگزار شوند.
چکلیست پیش از جلسه Kickoff
پیش از ارسال دعوتنامه این موارد آماده باشد:
- منشور یا تعریف پروژه: هدف، محدوده، خارج از محدوده و خروجیها در یک صفحه؛
- مالک پروژه: یک نفر مشخص و پاسخگو؛
- فهرست ذینفعان: چه کسانی از نتیجه اثر میپذیرند یا در تصمیمها نقش دارند؛
- پیشنویس ساختار شکست کار: بستههای کاری اصلی؛ راهنمای آن در ساختار شکست کار (WBS) آمده است؛
- برنامه زمانی اولیه: تاریخ شروع، پایان و مایلستونهای اصلی؛
- پیشنویس نقشها: ماتریس مسئولیت برای بستههای کاری؛
- ریسکهای اولیه: سه تا پنج ریسک مهم که مالک پروژه از قبل میبیند؛
- دعوتنامه با دستور جلسه: حداقل سه روز کاری قبل؛ نمونهها را در نمونه دعوتنامه جلسه ببینید.

دستور جلسه پیشنهادی Kickoff (۹۰ دقیقه)
| بخش | زمان | ارائهدهنده | خروجی |
|---|---|---|---|
| معرفی و هدف جلسه | ۵ دقیقه | مالک پروژه | همه هدف جلسه را میدانند |
| چرا این پروژه؟ | ۱۰ دقیقه | حامی یا مدیر ارشد | درک مسئله و ارزش پروژه |
| هدف، محدوده و خارج از محدوده | ۱۵ دقیقه | مالک پروژه | توافق روی محدوده |
| خروجیها و معیار موفقیت | ۱۰ دقیقه | مالک پروژه | معیارهای قابل سنجش |
| برنامه زمانی و مایلستونها | ۱۵ دقیقه | مدیر پروژه | تاریخهای کلیدی |
| نقشها و مسئولیتها | ۱۵ دقیقه | مدیر پروژه | تأیید ماتریس نقش |
| ریسکها و فرضها | ۱۰ دقیقه | همه | فهرست ریسکهای اولیه |
| روش کار و ارتباطات | ۵ دقیقه | مدیر پروژه | جلسات، گزارشها و کانالها |
| کارهای هفته اول و جمعبندی | ۵ دقیقه | مدیر پروژه | وظایف مسئولدار |
نکته درباره حضور حامی پروژه
حضور مدیر ارشد یا حامی پروژه در بخش «چرا این پروژه؟» پیام مهمی به همه میدهد: این پروژه اولویت سازمان است. اگر حامی نمیتواند در کل جلسه بماند، همین ده دقیقه کافی است.

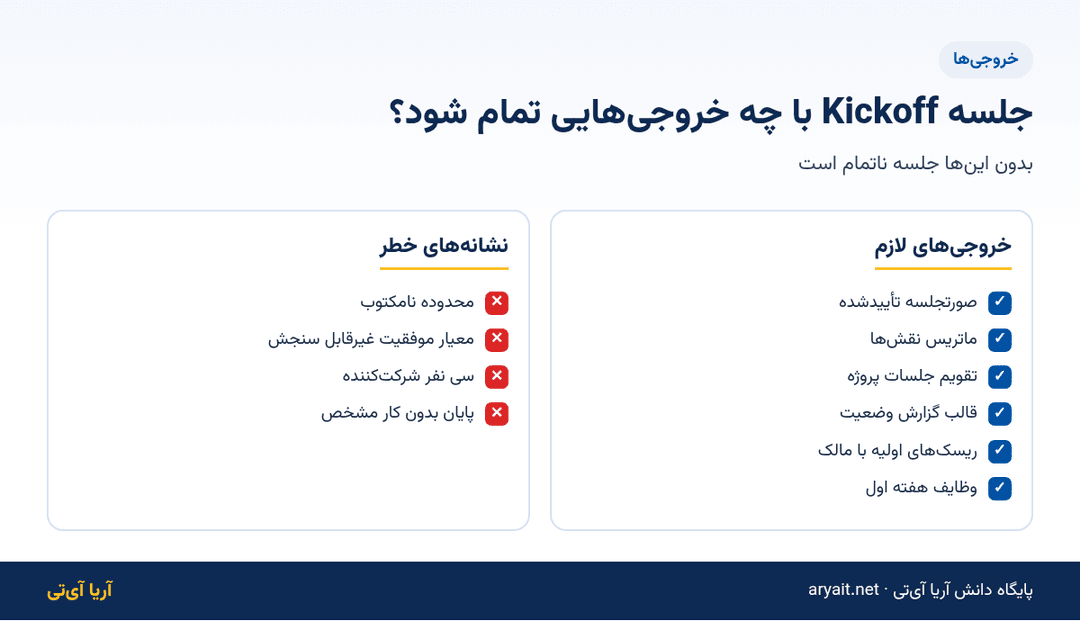

خروجیهای لازم جلسه Kickoff
جلسه Kickoff موفق با این خروجیها تمام میشود:
- صورتجلسه تأییدشده با تصمیمها و توافقها؛
- ماتریس نقشها؛ برای ساخت آن ماتریس RACI را بخوانید؛
- تقویم جلسات پروژه: جلسه هفتگی تیم و جلسه ماهانه با ذینفعان؛
- قالب گزارش وضعیت: چه چیزی، به چه کسی، هر چند وقت؛
- فهرست ریسکهای اولیه با مالک؛
- وظایف هفته اول با مسئول و مهلت.
صورتجلسه و پیگیری مصوبات را طبق روال صورتجلسه و پیگیری مصوبات انجام دهید.

از Kickoff تا اولین مایلستون: چکلیست هفتههای اول
| زمان | کار | مسئول |
|---|---|---|
| روز ۱ | انتشار صورتجلسه و ماتریس نقشها | مدیر پروژه |
| روز ۲ | ثبت پروژه و وظایف هفته اول در سامانه | مدیر پروژه |
| روز ۳ | تکمیل ساختار شکست کار با اعضای تیم | تیم |
| هفته ۱ | ثبت کامل ریسکها و برنامه پاسخ | مدیر پروژه و مالکان ریسک |
| هفته ۱ | تأیید برنامه زمانی جزئی | مالک پروژه |
| هفته ۲ | اولین جلسه هفتگی وضعیت | مدیر پروژه |
| هفته ۲ تا ۴ | اجرا تا اولین مایلستون | تیم |
| اولین مایلستون | بازبینی کوتاه: آیا برنامه واقعبینانه است؟ | مالک و مدیر پروژه |
بازبینی پس از اولین مایلستون
اولین مایلستون بهترین زمان برای سنجش واقعبینی برنامه است. اگر این مایلستون با تأخیر قابلتوجه محقق شد، احتمالاً برنامه کلی هم خوشبینانه است و باید پیش از عمیقتر شدن مشکل، بازبینی شود.
اشتباهات رایج در شروع پروژه
- جلسه Kickoff بدون آمادگی: جلسه به بحث درباره اینکه پروژه اصلاً چیست تبدیل میشود؛
- دعوت همه به همه چیز: جلسهای با سی نفر شرکتکننده، به تصمیم نمیرسد؛
- محدوده نامکتوب: توافق شفاهی درباره محدوده، دو هفته بعد فراموش میشود؛
- نبود معیار موفقیت: «اجرای موفق سامانه» قابل سنجش نیست؛ «ثبت ۹۰ درصد نامههای وارده در سامانه تا پایان آذر» قابل سنجش است؛
- پایان جلسه بدون کار مشخص: انرژی جلسه بدون وظایف هفته اول از بین میرود؛
- ثبت نکردن پروژه در سامانه: برنامه و وظایف در فایلهای پراکنده میمانند.
Kickoff برای پروژههای کوچک
همه پروژهها به جلسه ۹۰ دقیقهای نیاز ندارند. برای پروژهای دو تا چهار هفتهای با سه یا چهار نفر، یک جلسه ۳۰ دقیقهای با چهار بخش کافی است: هدف و معیار موفقیت، محدوده، نقشها و کارهای هفته اول. مهم این است که همین چهار مورد مکتوب شود.
شروع پروژه در آریا آیتی
در آریا آیتی میتوانید همه مراحل این چکلیست را در یک فضای کار پیش ببرید:
- جلسه Kickoff را در ماژول جلسات با دستور جلسه، اتاق و شرکتکنندگان ثبت کنید و مصوبات را مستقیم به وظیفه تبدیل کنید؛
- پروژه را با نام، شناسه کوتاه، شرح، تاریخ شروع و پایان شمسی و مالک در ماژول پروژهها بسازید؛
- مایلستونها، ریسکها و بودجه را در خود پروژه تعریف کنید؛
- تقویم سازمانی شروع و پایان پروژه و مایلستونها را نشان میدهد.
برای مقایسه با ابزارهای تخصصی، نرمافزار مدیریت پروژه در مقابل MSP و پریماورا را بخوانید. جلسات و پروژهها در پلنهای حرفهای و سازمانی ارائه میشوند؛ جزئیات در صفحه تعرفه.
نمونه منشور یکصفحهای پروژه
منشور پروژه سندی است که پیش از Kickoff توزیع میشود و پایه گفتوگوی جلسه است. یک منشور ساده این بخشها را دارد: نام و شناسه پروژه، حامی و مالک، مسئلهای که پروژه حل میکند، هدف قابل سنجش، محدوده و خارج از محدوده، خروجیهای اصلی، مایلستونها با تاریخ تقریبی، بودجه تقریبی، ذینفعان اصلی و سه ریسک مهم. این سند نباید بیش از یک صفحه باشد؛ اگر طولانیتر شد، احتمالاً پروژه هنوز به اندازه کافی شفاف نیست یا باید به چند پروژه کوچکتر تقسیم شود.
چه کسی منشور را تأیید میکند؟
حامی پروژه، یعنی مدیری که منابع را تأمین میکند و در تصمیمهای کلیدی حرف آخر را میزند، منشور را تأیید میکند. تأیید منشور پیش از Kickoff باعث میشود جلسه بهجای بحث درباره ضرورت پروژه، روی نحوه اجرای آن متمرکز شود.
Kickoff در پروژه با کارفرمای بیرونی
اگر پروژه برای کارفرمای بیرونی اجرا میشود، جلسه Kickoff رسمیتر است. پیش از جلسه، فهرست شرکتکنندگان دو طرف و نماینده تامالاختیار هر طرف را مشخص کنید و پس از جلسه، صورتجلسه را با نامه رسمی برای کارفرما ارسال کنید تا توافقها سند مکتوب داشته باشند. کانالهای ارتباطی رسمی، مسیر تأیید تغییرات محدوده و دوره گزارشدهی هم باید در همین جلسه توافق شود.
پرسشهای متداول
جلسه Kickoff چقدر طول بکشد؟
برای پروژههای متوسط حدود ۹۰ دقیقه و برای پروژههای کوچک ۳۰ دقیقه کافی است.
چه کسانی در Kickoff شرکت کنند؟
تیم پروژه، مالک، حامی پروژه و ذینفعان کلیدی؛ نه همه افرادی که ممکن است اثر بپذیرند.
منشور پروژه چیست؟
سندی یکصفحهای شامل هدف، محدوده، خروجیها، مایلستونها، ذینفعان و ریسکهای اصلی که حامی پروژه تأیید میکند.
خروجی اصلی جلسه Kickoff چیست؟
صورتجلسه تأییدشده، ماتریس نقشها، تقویم جلسات، قالب گزارش، ریسکهای اولیه و وظایف هفته اول.
آیا میتوان مصوبات Kickoff را مستقیم به وظیفه تبدیل کرد؟
بله، در ماژول جلسات آریا آیتی مصوبات به وظیفه با مسئول و مهلت تبدیل میشوند.
جمعبندی
شروع درست پروژه با آمادگی پیش از Kickoff، یک دستور جلسه روشن و خروجیهای مکتوب ممکن میشود. پیش از جلسه منشور، مالک، ذینفعان، ساختار شکست کار و ریسکهای اولیه را آماده کنید؛ در جلسه روی هدف، محدوده، نقشها و برنامه توافق کنید؛ و جلسه را با وظایف مسئولدار هفته اول تمام کنید. اولین مایلستون را هم فرصتی برای سنجش واقعبینی برنامه بدانید.
مراحل انجام کار
آمادهسازی منشور و مالک
هدف، محدوده، خروجیها و مالک پروژه را مکتوب کنید.
ارسال دعوت با دستور جلسه
حداقل سه روز کاری قبل دعوتنامه بفرستید.
برگزاری جلسه Kickoff
طبق دستور ۹۰ دقیقهای روی هدف، نقشها و برنامه توافق کنید.
انتشار خروجیها
صورتجلسه، ماتریس نقش و وظایف هفته اول را منتشر کنید.
بازبینی در اولین مایلستون
واقعبینی برنامه را بسنجید و در صورت نیاز اصلاح کنید.
پرسشهای متداول
جلسه Kickoff چقدر طول بکشد؟
+
برای پروژههای متوسط حدود ۹۰ دقیقه و برای پروژههای کوچک ۳۰ دقیقه کافی است.
چه کسانی در Kickoff شرکت کنند؟
+
تیم پروژه، مالک، حامی پروژه و ذینفعان کلیدی؛ نه همه افرادی که ممکن است اثر بپذیرند.
منشور پروژه چیست؟
+
سندی یکصفحهای شامل هدف، محدوده، خروجیها، مایلستونها، ذینفعان و ریسکهای اصلی که حامی پروژه تأیید میکند.
خروجی اصلی جلسه Kickoff چیست؟
+
صورتجلسه تأییدشده، ماتریس نقشها، تقویم جلسات، قالب گزارش، ریسکهای اولیه و وظایف هفته اول.
آیا میتوان مصوبات Kickoff را مستقیم به وظیفه تبدیل کرد؟
+
بله، در ماژول جلسات آریا آیتی مصوبات به وظیفه با مسئول و مهلت تبدیل میشوند.
