مایلستون (نقطه عطف) در مدیریت پروژه چیست و چگونه تعریف می‌شود؟

مایلستون (Milestone): مایلستون رویدادی بدون مدت در پروژه است که تحقق یک خروجی یا تصمیم مهم را نشان می‌دهد. این مقاله ویژگی‌های مایلستون خوب، تفاوت آن با وظیفه، فاز و هدف، دلایل اهمیت آن در کنترل پروژه، پنج گام تعریف با معیار تحقق دقیق، نمونه‌هایی برای پروژه‌های اداری و اشتباهات رایج را توضیح می‌دهد.

انتشار: ۷ دقیقه مطالعه
اینفوگرافیک مقایسه وظیفه، مایلستون، فاز و هدف پروژه
وظیفه، مایلستون، فاز و هدف

خلاصه در چند نکته

  • مایلستون یک لحظه است، نه کاری که زمان ببرد.
  • مایلستون خوب قابل راستی‌آزمایی، تاریخ‌دار و مالک‌دار است.
  • هر پروژه معمولاً سه تا هشت مایلستون دارد.
  • معیار تحقق دقیق از بحث‌های بعدی جلوگیری می‌کند.
  • گزارش وضعیت مایلستون‌ها از درصد پیشرفت ذهنی دقیق‌تر است.
فهرست مطالب

در بیشتر پروژه‌ها، مدیران تا روزهای آخر نمی‌دانند پروژه واقعاً در مسیر است یا نه. گزارش‌ها می‌گویند «کارها در حال انجام است» و درصد پیشرفت به‌آرامی بالا می‌رود، اما ناگهان یک ماه مانده به پایان معلوم می‌شود بخش مهمی از کار اصلاً شروع نشده است. مایلستون یا نقطه عطف ابزاری ساده برای جلوگیری از همین غافلگیری است: چند نقطه کنترل مشخص در طول پروژه که در هر کدام می‌توان با قطعیت گفت پروژه جلو است یا عقب.

در این مقاله توضیح می‌دهیم مایلستون در مدیریت پروژه چیست، چه تفاوتی با وظیفه و فاز دارد، چطور تعریف می‌شود و چه نمونه‌هایی برای پروژه‌های اداری کاربرد دارد.

مایلستون (نقطه عطف) چیست؟

مایلستون یا نقطه عطف، رویدادی مهم در طول پروژه است که نشان می‌دهد یک بخش کلیدی کار به پایان رسیده یا یک تصمیم مهم گرفته شده است. مایلستون خودش کاری نیست که زمان ببرد؛ یک لحظه است. به همین دلیل در نمودار گانت معمولاً با یک لوزی و مدت صفر نمایش داده می‌شود.

ویژگی‌های یک مایلستون خوب:

  • قابل راستی‌آزمایی: می‌توان با بله یا خیر گفت محقق شده یا نه؛
  • مهم: تحقق آن برای پیشرفت پروژه معنادار است؛
  • تاریخ‌دار: تاریخ هدف مشخص دارد؛
  • مالک‌دار: یک نفر مسئول اعلام تحقق آن است؛
  • محدود: در هر پروژه تعداد مایلستون‌ها کم است، معمولاً بین سه تا هشت.

نمونه ساده

در پروژه راه‌اندازی دبیرخانه الکترونیک، «تعریف کد اندیکاتور سه دبیرخانه» یک مایلستون است؛ اما «جلسه هماهنگی با شعبه دوم» یک وظیفه است. اولی نقطه‌ای است که پروژه از آن عبور می‌کند؛ دومی کاری است که برای رسیدن به آن نقطه انجام می‌شود.

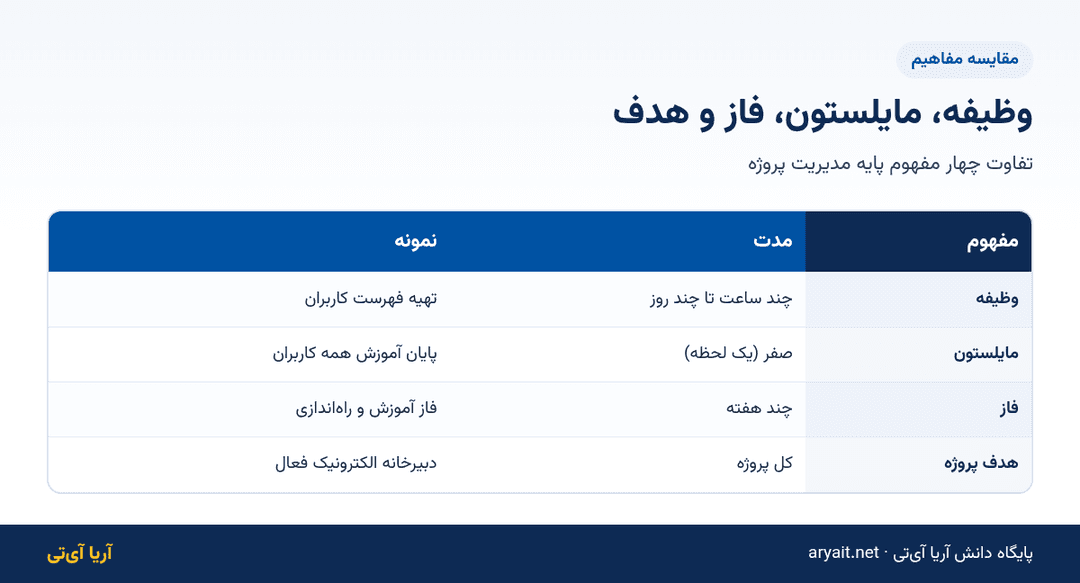

تفاوت مایلستون با وظیفه، فاز و هدف

مفهوم تعریف مدت نمونه
وظیفه کار مشخص با مسئول و مهلت چند ساعت تا چند روز تهیه فهرست کاربران شعبه
مایلستون لحظه تحقق یک خروجی مهم صفر پایان آموزش همه کاربران
فاز مجموعه کارهای یک مرحله چند هفته فاز آموزش و راه‌اندازی
هدف پروژه نتیجه نهایی مورد انتظار کل پروژه دبیرخانه الکترونیک فعال در سه شعبه

مایلستون‌ها معمولاً در پایان فازها قرار می‌گیرند، اما لزوماً این‌طور نیست؛ یک تصمیم مهم مدیریتی یا تأیید کارفرما هم می‌تواند مایلستون باشد.

اینفوگرافیک مقایسه وظیفه، مایلستون، فاز و هدف پروژه

چرا مایلستون برای کنترل پروژه ضروری است؟

درصد پیشرفت معمولاً گمراه‌کننده است؛ گفتن «پروژه ۶۰ درصد پیشرفت دارد» بسیار ذهنی است. اما گفتن «سه مایلستون از پنج مایلستون در زمان محقق شده» قابل بررسی است. مزیت‌های اصلی مایلستون:

  • هشدار زودهنگام: اگر اولین مایلستون دیر محقق شود، هنوز زمان برای جبران هست؛
  • گزارش ساده به مدیران: مدیران ارشد به جزئیات وظایف نیاز ندارند؛ وضعیت مایلستون‌ها کافی است؛
  • انگیزه تیم: رسیدن به هر نقطه عطف حس پیشرفت ایجاد می‌کند؛
  • نقطه تصمیم: در هر مایلستون می‌توان درباره ادامه، تغییر محدوده یا منابع تصمیم گرفت؛
  • هماهنگی ذی‌نفعان: واحدهای دیگر می‌دانند خروجی مورد نیازشان چه زمانی آماده است.

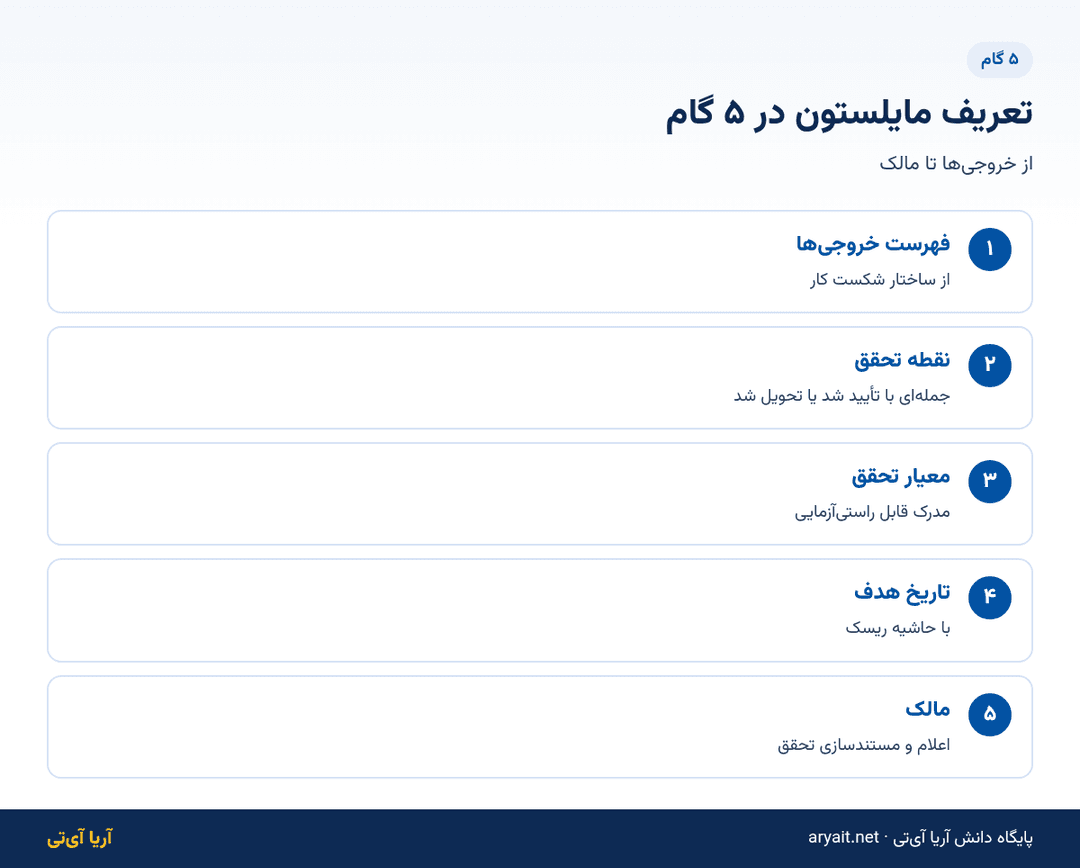

چگونه مایلستون تعریف کنیم؟ (۵ گام)

  1. خروجی‌های اصلی پروژه را فهرست کنید: از ساختار شکست کار شروع کنید؛ راهنمای آن در ساختار شکست کار (WBS) آمده است؛
  2. برای هر خروجی مهم یک نقطه تحقق بنویسید: با جمله‌ای که با «تأیید شد»، «تحویل شد» یا «فعال شد» تمام شود؛
  3. معیار تحقق را مشخص کنید: چه مدرکی نشان می‌دهد مایلستون محقق شده است؛
  4. تاریخ هدف بگذارید: با توجه به وظایف پیش‌نیاز و حاشیه ریسک؛
  5. مالک تعیین کنید: کسی که تحقق مایلستون را اعلام و مستند می‌کند.

معیار تحقق را دقیق بنویسید

«آموزش انجام شد» مبهم است. «همه ۴۵ کاربر سه شعبه در دوره آموزشی شرکت کرده و یک نامه آزمایشی ثبت کرده‌اند» دقیق است. معیار دقیق از بحث‌های بعدی درباره اینکه مایلستون واقعاً محقق شده یا نه جلوگیری می‌کند.

اینفوگرافیک پنج گام تعریف مایلستون در مدیریت پروژه

نمونه مایلستون‌ها در پروژه‌های اداری

نوع پروژه مایلستون‌های نمونه
راه‌اندازی اتوماسیون اداری تأیید نیازمندی‌ها؛ تعریف چارت و کاربران؛ پایان آموزش؛ شروع ثبت نامه‌ها؛ گزارش ماه اول
مهاجرت داده تأیید نگاشت داده؛ پایان انتقال آزمایشی؛ تأیید صحت داده؛ انتقال نهایی
استقرار گردش‌کار خرید تأیید فرم درخواست؛ تعریف مسیر تأیید؛ اجرای آزمایشی؛ شروع رسمی
ممیزی ISO تکمیل مستندات؛ ممیزی داخلی؛ رفع عدم انطباق‌ها؛ ممیزی خارجی
تدوین آیین‌نامه پیش‌نویس اول؛ نظرخواهی واحدها؛ تأیید مدیریت؛ ابلاغ

اشتباهات رایج در تعریف مایلستون

  • مایلستون‌های زیاد: اگر هر وظیفه را مایلستون کنید، مایلستون‌ها معنای خود را از دست می‌دهند؛
  • مایلستون مبهم: «پیشرفت در طراحی» قابل راستی‌آزمایی نیست؛
  • بدون مالک: کسی تحقق را اعلام نمی‌کند و وضعیت نامعلوم می‌ماند؛
  • تاریخ ثابت بدون بازبینی: اگر محدوده تغییر کرد، تاریخ مایلستون‌ها هم باید بازبینی و تغییر آن مستند شود؛
  • جدا از اهداف: مایلستون باید به هدف پروژه و هدف‌های سازمان وصل باشد؛ اتصال اهداف به کار را در OKR و تبدیل هدف به وظیفه ببینید.

گزارش مایلستون به مدیران

یک جدول ساده با چهار ستون کافی است: نام مایلستون، تاریخ هدف، تاریخ پیش‌بینی‌شده فعلی و وضعیت (محقق، در مسیر، در خطر، دیر). اگر تاریخ پیش‌بینی‌شده از تاریخ هدف عقب‌تر است، دلیل و اقدام جبرانی را در یک خط بنویسید. این گزارش در کمتر از یک صفحه، تصویر کامل پروژه را به مدیر ارشد می‌دهد.

مایلستون، وابستگی و مسیر بحرانی

مایلستون‌ها به وظایف پیش‌نیاز خود وابسته‌اند. اگر وظیفه‌ای که روی مسیر رسیدن به یک مایلستون قرار دارد دیر شود، مایلستون هم دیر می‌شود. به همین دلیل هنگام برنامه‌ریزی، برای هر مایلستون بپرسید: «چه کارهایی باید قبل از این نقطه تمام شده باشند؟» و همین کارها را با دقت بیشتری پیگیری کنید.

در پروژه‌های بزرگ‌تر، زنجیره‌ای از وظایف که کمترین انعطاف زمانی را دارند، مسیر بحرانی نامیده می‌شود. هر تأخیر در این مسیر مستقیماً به تأخیر در پایان پروژه منجر می‌شود. مایلستون‌هایی که روی مسیر بحرانی قرار دارند، باید اولویت گزارش‌دهی بالاتری داشته باشند.

مایلستون‌های بیرونی

برخی مایلستون‌ها به عوامل بیرون از تیم وابسته‌اند؛ مثلاً تأیید کارفرما، صدور مجوز یا تحویل تجهیزات از تأمین‌کننده. این مایلستون‌ها را جداگانه علامت بزنید، مسئول پیگیری آن‌ها را مشخص کنید و تاریخ آن‌ها را با طرف بیرونی کتبی هماهنگ کنید. تجربه نشان می‌دهد بیشترین تأخیرهای پروژه‌های اداری از همین وابستگی‌های بیرونی می‌آید.

مایلستون و پرداخت قرارداد

در پروژه‌هایی که با پیمانکار یا مشاور بیرونی اجرا می‌شوند، پرداخت‌ها معمولاً به تحقق مایلستون‌ها گره می‌خورد. در این حالت معیار تحقق باید در قرارداد هم دقیقاً همان‌طور نوشته شود که در برنامه پروژه آمده است؛ مثلاً «تحویل گزارش نیازسنجی و تأیید کتبی آن توسط مدیر اداری». هر ابهام در این معیار، بعداً به اختلاف درباره پرداخت تبدیل می‌شود.

بازبینی مایلستون‌ها پس از تغییر محدوده

اگر محدوده پروژه تغییر کرد، فهرست مایلستون‌ها و تاریخ‌های هدف را بازبینی کنید و نسخه قبلی را نگه دارید. مقایسه برنامه اولیه با برنامه فعلی در پایان پروژه، یکی از مهم‌ترین درس‌آموخته‌ها برای برآورد دقیق‌تر پروژه‌های بعدی است.

مایلستون در ابزارهای مدیریت پروژه

در ابزارهای حرفه‌ای مانند MSP و پریماورا، مایلستون یک نوع فعالیت با مدت صفر است. در ابزارهای ساده‌تر سازمانی، مایلستون به‌صورت یک نقطه تاریخ‌دار در پروژه تعریف می‌شود و روی گانت و تقویم دیده می‌شود. مقایسه این ابزارها را در نرم‌افزار مدیریت پروژه در مقابل MSP و پریماورا آورده‌ایم.

در ماژول پروژه‌های آریا آی‌تی مایلستون کنار اسپرینت، کانبان، گانت، ریسک و بودجه بخشی از هر پروژه است و تاریخ مایلستون‌ها با رنگ جداگانه روی تقویم شمسی سازمان نمایش داده می‌شود؛ درباره تقویم مشترک تقویم سازمانی مشترک را بخوانید. ماژول پروژه در پلن‌های حرفه‌ای و سازمانی ارائه می‌شود؛ جزئیات در صفحه تعرفه.

پرسش‌های متداول

مایلستون با وظیفه چه فرقی دارد؟

وظیفه کاری است که زمان می‌برد؛ مایلستون لحظه تحقق یک خروجی یا تصمیم مهم است و مدت ندارد.

هر پروژه چند مایلستون باید داشته باشد؟

معمولاً بین سه تا هشت؛ تعداد زیاد مایلستون‌ها را بی‌معنا می‌کند.

مایلستون در گانت چطور نمایش داده می‌شود؟

معمولاً با یک لوزی روی تاریخ هدف و بدون مدت.

اگر مایلستون دیر محقق شود چه کنیم؟

دلیل و اقدام جبرانی را ثبت کنید و تأثیر آن را بر مایلستون‌های بعدی و تاریخ پایان بررسی کنید.

آیا مایلستون‌ها در تقویم آریا آی‌تی دیده می‌شوند؟

بله، مایلستون‌ها با رنگ جداگانه روی تقویم شمسی سازمان نمایش داده می‌شوند.

جمع‌بندی

مایلستون نقطه‌ای بدون مدت در پروژه است که تحقق یک خروجی یا تصمیم مهم را نشان می‌دهد. سه تا هشت مایلستون قابل راستی‌آزمایی، تاریخ‌دار و مالک‌دار تعریف کنید، برای هر کدام معیار تحقق دقیق بنویسید و وضعیت آن‌ها را به‌جای درصد پیشرفت ذهنی به مدیران گزارش دهید. این کار ساده، غافلگیری‌های پایان پروژه را به هشدارهای زودهنگام تبدیل می‌کند.

پرسش‌های متداول

مایلستون با وظیفه چه فرقی دارد؟

+

وظیفه کاری است که زمان می‌برد؛ مایلستون لحظه تحقق یک خروجی یا تصمیم مهم است و مدت ندارد.

هر پروژه چند مایلستون باید داشته باشد؟

+

معمولاً بین سه تا هشت؛ تعداد زیاد مایلستون‌ها را بی‌معنا می‌کند.

مایلستون در گانت چطور نمایش داده می‌شود؟

+

معمولاً با یک لوزی روی تاریخ هدف و بدون مدت.

اگر مایلستون دیر محقق شود چه کنیم؟

+

دلیل و اقدام جبرانی را ثبت کنید و تأثیر آن را بر مایلستون‌های بعدی و تاریخ پایان بررسی کنید.

آیا مایلستون‌ها در تقویم آریا آی‌تی دیده می‌شوند؟

+

بله، مایلستون‌ها با رنگ جداگانه روی تقویم شمسی سازمان نمایش داده می‌شوند.
