تعریف اصطلاحوظایف و پروژهها
اسپرینت چیست؟ اجایل برای تیمهای غیرنرمافزاری
اسپرینت (Sprint): اسپرینت بازه کوتاه و ثابتی است که تیم در آن کار مشخصی را برنامهریزی، اجرا و بازبینی میکند. این مقاله اسپرینت و اجایل را برای تیمهای غیرنرمافزاری توضیح میدهد: مزیتها، چرخه پنجمرحلهای اسپرینت دو هفتهای، نمونه اسپرینت در واحدهای مختلف، نقشهای سادهشده، موارد نامناسب و اشتباهات رایج.

خلاصه در چند نکته
- اسپرینت بازه ثابت یک تا چهار هفتهای با هدف و فهرست کار مشخص است.
- اولویتها فقط در شروع هر اسپرینت تغییر میکنند.
- چرخه شامل برنامهریزی، هماهنگی کوتاه، اجرا، بازبینی و بازنگری است.
- در اسپرینت اول حدود ۷۰ درصد ظرفیت را برنامهریزی کنید.
- برای کارهای کاملاً تکراری، کانبان یا وظایف تکرارشونده مناسبتر است.
فهرست مطالب
واژه «اسپرینت» بیشتر در تیمهای نرمافزاری شنیده میشود، اما ایده پشت آن برای هر تیمی که با کارهای متغیر و اولویتهای در حال تغییر روبهروست مفید است: بهجای برنامهریزی دقیق برای شش ماه آینده، کار را در بازههای کوتاه دو هفتهای برنامهریزی کنید، در پایان هر بازه نتیجه را ببینید و برنامه بعدی را اصلاح کنید. تیمهای بازاریابی، منابع انسانی، واحد کیفیت و حتی دفتر مدیریت میتوانند از این روش استفاده کنند.
در این مقاله توضیح میدهیم اسپرینت چیست، اجایل برای تیمهای غیرنرمافزاری چه معنایی دارد، یک اسپرینت چطور اجرا میشود و چه زمانی این روش مناسب نیست.
اسپرینت چیست؟
اسپرینت یک بازه زمانی کوتاه و ثابت، معمولاً یک تا چهار هفته، است که تیم در آن مجموعه مشخصی از کارها را برنامهریزی، اجرا و بازبینی میکند. در پایان هر اسپرینت، تیم خروجی قابل ارائه دارد و درباره بهبود روش کار تصمیم میگیرد. اسپرینت مفهوم اصلی چارچوب اسکرام است که یکی از روشهای اجایل محسوب میشود.
ویژگیهای کلیدی اسپرینت:
- مدت ثابت: طول اسپرینت در طول زمان تغییر نمیکند تا ریتم کاری شکل بگیرد؛
- هدف مشخص: هر اسپرینت یک هدف یکجملهای دارد؛
- فهرست کار محدود: فقط کارهایی که در ظرفیت تیم جا میشوند انتخاب میشوند؛
- عدم تغییر در میانه: کارهای جدید به اسپرینت بعدی منتقل میشوند، مگر در موارد اضطراری؛
- بازبینی در پایان: نتیجه و روش کار هر دو بررسی میشوند.
اجایل یعنی چه؟
اجایل یک رویکرد مدیریت کار است که بهجای پیشبینی کامل از ابتدا، بر بازخورد سریع، تحویل تدریجی و تطبیق با تغییرات تکیه دارد. اسکرام و کانبان دو روش رایج اجایل هستند؛ اسکرام با اسپرینتهای ثابت کار میکند و کانبان با جریان پیوسته کار.
چرا تیمهای غیرنرمافزاری به اسپرینت نیاز دارند؟
بسیاری از تیمهای اداری با این مشکلات روبهرو هستند: اولویتها هر هفته تغییر میکند، کارهای فوری کارهای مهم را کنار میزنند و در پایان ماه معلوم نیست تیم واقعاً چه چیزی تحویل داده است. اسپرینت سه مزیت مشخص دارد:
| مشکل | راهحل اسپرینت |
|---|---|
| تغییر مداوم اولویت | اولویتها فقط در شروع هر اسپرینت تغییر میکنند |
| نامشخص بودن خروجی | هر اسپرینت هدف و خروجی مشخص دارد |
| بار کاری بیش از ظرفیت | انتخاب کار بر اساس ظرفیت واقعی تیم |
| نبود یادگیری | جلسه بازنگری در پایان هر اسپرینت |
| گزارشدهی دشوار | گزارش در پایان هر دوره ثابت |

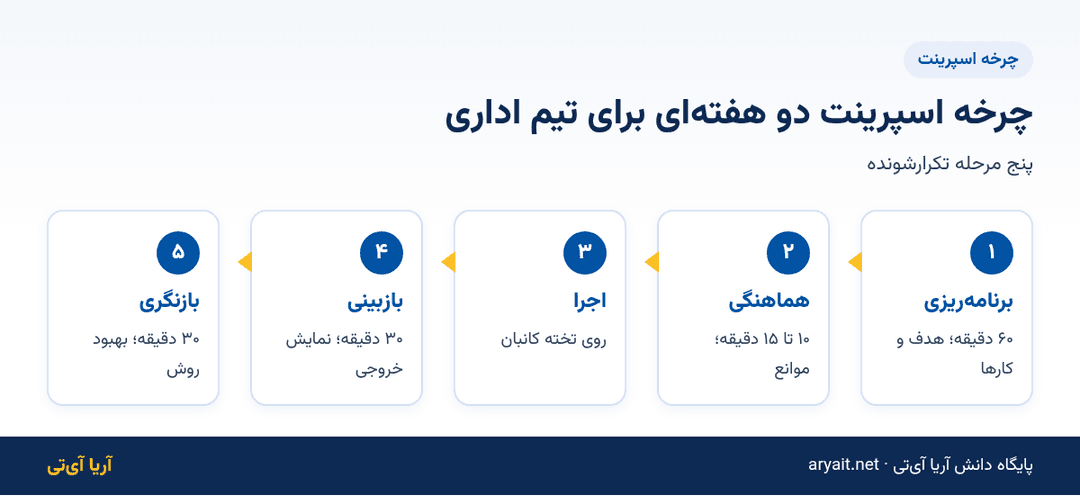

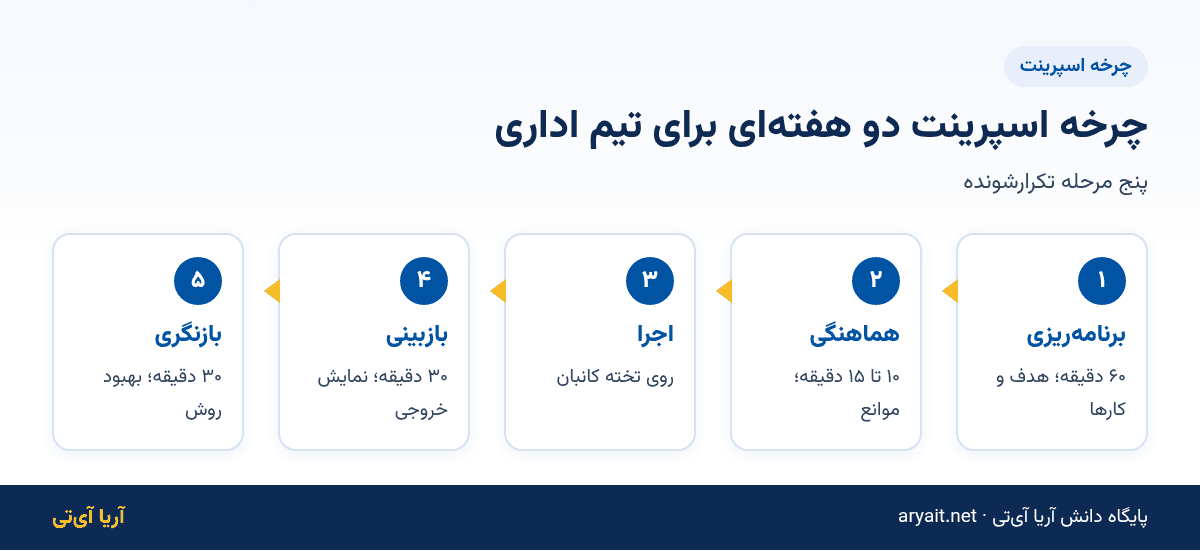

چرخه یک اسپرینت دو هفتهای برای تیم اداری
۱. برنامهریزی اسپرینت (۶۰ دقیقه)
تیم از فهرست کارهای منتظر، کارهایی را انتخاب میکند که در دو هفته قابل انجام است. هر کار یک مسئول و تعریف روشن از «انجامشده» دارد. هدف اسپرینت در یک جمله نوشته میشود؛ مثلاً «آمادهسازی کامل مستندات ممیزی داخلی».
۲. هماهنگی کوتاه روزانه یا سهبار در هفته (۱۰ تا ۱۵ دقیقه)
هر نفر سه چیز میگوید: دیروز چه کرد، امروز چه میکند و چه مانعی دارد. برای تیمهای اداری، سه بار در هفته معمولاً کافی است.
۳. اجرا روی تخته کانبان
کارهای اسپرینت روی تخته با ستونهای در صف، در حال انجام و انجامشده دیده میشوند. همه میدانند تیم کجای کار است.
۴. بازبینی خروجی (۳۰ دقیقه)
در پایان اسپرینت، تیم خروجیها را به ذینفعان نشان میدهد و بازخورد میگیرد.
۵. بازنگری روش کار (۳۰ دقیقه)
تیم بررسی میکند چه چیزی خوب بود، چه چیزی بد بود و در اسپرینت بعد چه چیزی را تغییر دهد.

نمونه اسپرینت در واحدهای مختلف
| واحد | هدف نمونه اسپرینت | خروجی |
|---|---|---|
| منابع انسانی | آمادهسازی فرایند جذب سه موقعیت شغلی | آگهیها، فرم ارزیابی، برنامه مصاحبه |
| بازاریابی | تولید محتوای کمپین آبان | پنج مقاله، تقویم انتشار |
| کیفیت | آمادگی ممیزی داخلی | چکلیستها و مستندات بهروز |
| اداری | راهاندازی دبیرخانه شعبه جدید | تعریف دبیرخانه و آموزش مسئول |
| مالی | بستن حسابهای فصل | گزارشهای تطبیق |
نقشها در اسپرینت برای تیمهای غیرفنی
اسکرام کلاسیک سه نقش دارد، اما تیمهای اداری میتوانند آن را ساده کنند:
- صاحب اولویتها (معادل مالک محصول): معمولاً مدیر واحد که ترتیب کارهای منتظر را تعیین میکند؛
- تسهیلگر (معادل اسکراممستر): کسی که جلسات را برگزار و موانع را پیگیری میکند؛ میتواند یکی از اعضای تیم باشد؛
- تیم: افرادی که کارها را انجام میدهند و خودشان درباره نحوه انجام تصمیم میگیرند.

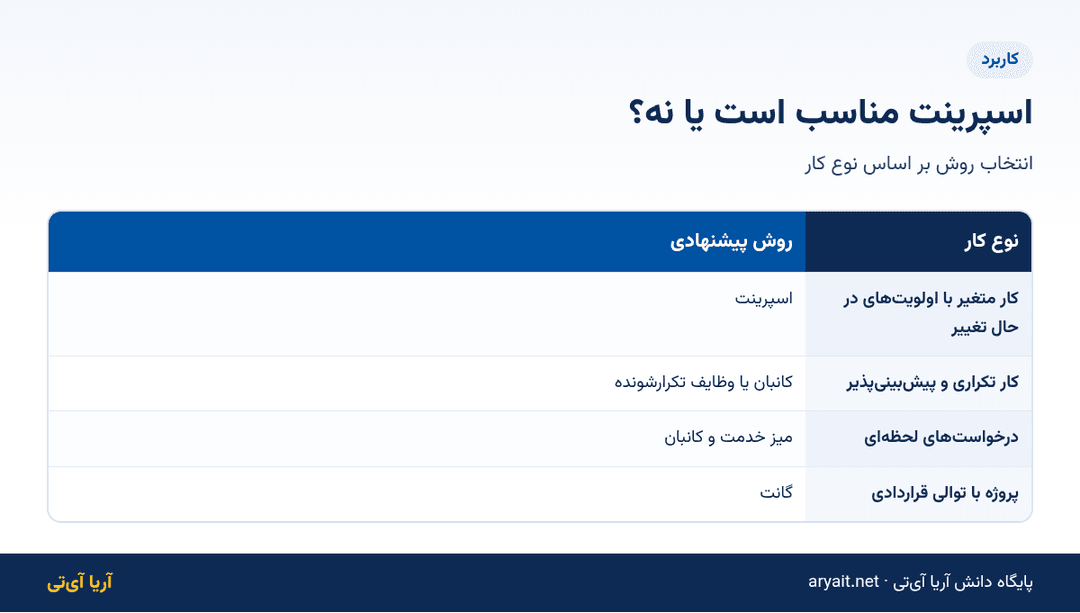

چه زمانی اسپرینت مناسب نیست؟
- کارهایی که کاملاً تکراری و پیشبینیپذیرند، مثل ثبت روزانه نامهها؛ برای اینها کانبان یا وظایف تکرارشونده کافی است؛
- تیمهایی که بیشتر وقتشان صرف پاسخ به درخواستهای لحظهای میشود، مثل میز خدمت؛
- پروژههایی که توالی ثابت و قراردادی دارند، مثل پروژههای عمرانی؛ اینها با گانت بهتر مدیریت میشوند.
اشتباهات رایج در پیادهسازی اسپرینت
- پر کردن اسپرینت بیش از ظرفیت: در اسپرینت اول ۷۰ درصد ظرفیت را برنامهریزی کنید؛
- تغییر کارها در میانه اسپرینت: ریتم و تمرکز را از بین میبرد؛
- حذف جلسه بازنگری: مهمترین بخش یادگیری تیم است؛
- تبدیل جلسه روزانه به گزارش به مدیر: هدف هماهنگی تیم است، نه کنترل؛
- کارهای بزرگ و مبهم: هر کار باید در یک اسپرینت تمام شود؛ برای شکستن کار ساختار شکست کار (WBS) کمک میکند.
اتصال اسپرینت به اهداف فصلی
اسپرینتها باید به هدفهای بزرگتر وصل باشند. اگر سازمان شما از OKR استفاده میکند، هدف هر اسپرینت را به یکی از نتایج کلیدی فصل وصل کنید؛ روش آن را در OKR و تبدیل هدف به وظیفه ببینید.
نمونه کامل: اولین اسپرینت تیم منابع انسانی
تیم چهارنفره منابع انسانی یک سازمان متوسط میخواهد در یک ماه هم جذب سه موقعیت شغلی را پیش ببرد و هم آییننامه مرخصی را بهروز کند. تا پیش از این، هر روز کار فوری تازهای پیش میآمد و هیچکدام از دو کار به نتیجه نمیرسید. تیم تصمیم میگیرد اسپرینت دو هفتهای را امتحان کند.
جلسه برنامهریزی: مدیر منابع انسانی بهعنوان صاحب اولویتها، هدف اسپرینت اول را «انتشار آگهی سه موقعیت و آماده شدن فرم ارزیابی مصاحبه» تعیین میکند. تیم هشت کار انتخاب میکند: نوشتن شرح شغل سه موقعیت، تأیید شرحها با مدیران واحد، طراحی فرم ارزیابی، انتشار آگهیها و تعیین برنامه مصاحبه. بهروزرسانی آییننامه به اسپرینت دوم منتقل میشود.
در طول اسپرینت: تیم سه بار در هفته، هر بار ده دقیقه، جلوی تخته کانبان هماهنگ میشود. وقتی یک مدیر واحد تأیید شرح شغل را به تأخیر میاندازد، تسهیلگر موضوع را پیگیری میکند. دو درخواست فوری تازه هم پیش میآید؛ یکی واقعاً اضطراری است و انجام میشود و دیگری به فهرست اسپرینت بعد میرود.
بازبینی و بازنگری: در پایان دو هفته، هفت کار از هشت کار انجام شده است. تیم در جلسه بازنگری متوجه میشود تأیید مدیران واحد گلوگاه اصلی است و تصمیم میگیرد در اسپرینت بعد، زمان تأیید را از قبل در تقویم آنها رزرو کند.
شاخصهای ساده برای سنجش اسپرینتها
- نرخ تحقق هدف اسپرینت: آیا هدف یکجملهای محقق شد؟
- نسبت کارهای انجامشده به برنامهریزیشده: برای تنظیم ظرفیت اسپرینتهای بعد؛
- تعداد کارهای اضافهشده در میانه اسپرینت: نشانه ثبات یا بیثباتی اولویتها؛
- اقدامهای بهبود اجراشده: از تصمیمهای جلسه بازنگری، چند مورد واقعاً اجرا شد؟
اسپرینت در ابزارهای مدیریت پروژه
بسیاری از تیمها اسپرینت را با ابزارهای خارجی اجرا میکنند؛ مقایسه آنها با ابزار سازمانی را در جایگزین ترلو برای سازمانها آوردهایم. در ماژول پروژههای آریا آیتی اسپرینت کنار مایلستون، کانبان، گانت، ریسک و بودجه تعریف میشود و وظایف هر اسپرینت با مسئول و مهلت شمسی پیگیری میشوند. قواعد واگذاری کار را هم در واگذاری و پیگیری وظایف ببینید. ماژول پروژه در پلنهای حرفهای و سازمانی ارائه میشود؛ جزئیات در صفحه تعرفه.
پرسشهای متداول
اسپرینت چند هفته است؟
معمولاً یک تا چهار هفته؛ برای تیمهای اداری دو هفته رایجتر است.
آیا اسپرینت فقط برای تیم نرمافزار است؟
نه؛ هر تیمی با کارهای متغیر و اولویتهای در حال تغییر میتواند از آن استفاده کند.
فرق اسپرینت و کانبان چیست؟
اسپرینت بازه ثابت با فهرست کار مشخص دارد؛ کانبان جریان پیوسته کار بدون بازه ثابت است.
اگر کار فوری در میانه اسپرینت پیش بیاید چه کنیم؟
اگر واقعاً اضطراری است انجام دهید و کاری هماندازه را از اسپرینت خارج کنید؛ بقیه به اسپرینت بعد میروند.
آیا آریا آیتی از اسپرینت پشتیبانی میکند؟
بله، ماژول پروژهها اسپرینت را کنار مایلستون، کانبان و گانت دارد.
جمعبندی
اسپرینت بازهای کوتاه و ثابت برای برنامهریزی، اجرا و بازبینی کار است و فقط مخصوص تیمهای نرمافزاری نیست. تیمهای اداری با اسپرینت دو هفتهای، هدف یکجملهای، انتخاب کار بر اساس ظرفیت و جلسه بازنگری میتوانند اولویتها را پایدارتر و خروجیها را شفافتر کنند. با یک اسپرینت آزمایشی شروع کنید و بعد از سه اسپرینت روش را با تجربه تیم تطبیق دهید.
پرسشهای متداول
اسپرینت چند هفته است؟
+
معمولاً یک تا چهار هفته؛ برای تیمهای اداری دو هفته رایجتر است.
آیا اسپرینت فقط برای تیم نرمافزار است؟
+
نه؛ هر تیمی با کارهای متغیر و اولویتهای در حال تغییر میتواند از آن استفاده کند.
فرق اسپرینت و کانبان چیست؟
+
اسپرینت بازه ثابت با فهرست کار مشخص دارد؛ کانبان جریان پیوسته کار بدون بازه ثابت است.
اگر کار فوری در میانه اسپرینت پیش بیاید چه کنیم؟
+
اگر واقعاً اضطراری است انجام دهید و کاری هماندازه را از اسپرینت خارج کنید؛ بقیه به اسپرینت بعد میروند.
آیا آریا آیتی از اسپرینت پشتیبانی میکند؟
+
بله، ماژول پروژهها اسپرینت را کنار مایلستون، کانبان و گانت دارد.
