چک‌لیست راه‌اندازی مدیریت وظایف برای یک تیم ۱۰ نفره در ۴ هفته

تیم ده‌نفره دیگر با گفت‌وگوی غیررسمی هماهنگ نمی‌شود. این راهنما راه‌اندازی مدیریت وظایف را در چهار هفته پیش می‌برد: تعیین مالک سامانه و قواعد، انتقال کارهای باز، آموزش ۴۵ دقیقه‌ای و روال روزانه، جلسه مرور هفتگی، شاخص‌های موفقیت پس از یک ماه و پاسخ به موانع رایج پذیرش.

انتشار: ۷ دقیقه مطالعه

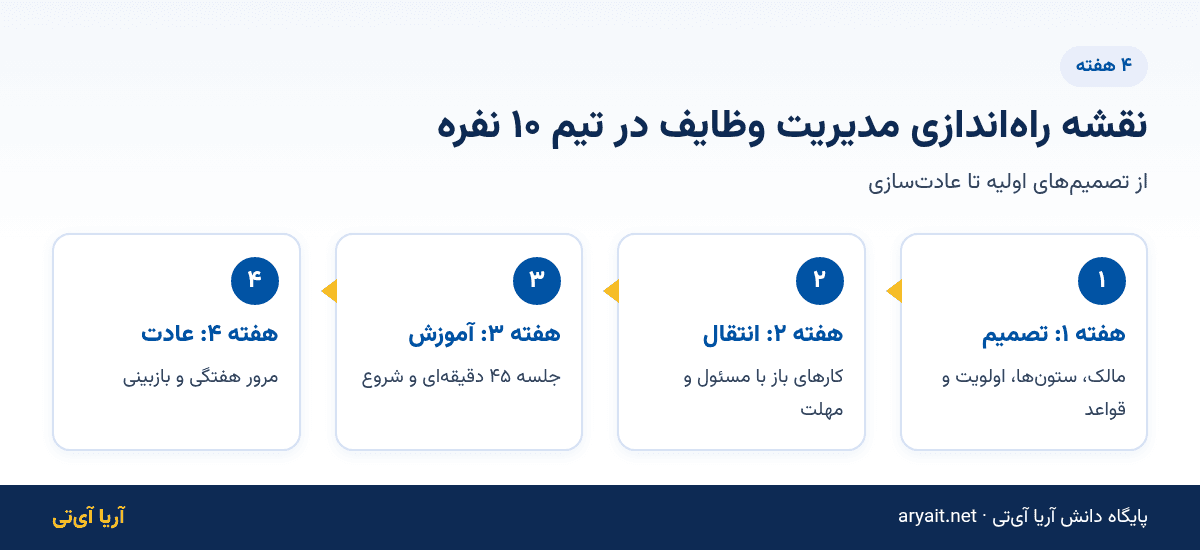

اینفوگرافیک نقشه چهارهفته‌ای راه‌اندازی مدیریت وظایف در تیم ده‌نفره
نقشه راه‌اندازی مدیریت وظایف در تیم ۱۰ نفره

خلاصه در چند نکته

  • پیش از ثبت اولین وظیفه، ستون‌ها، اولویت‌ها و قواعد عنوان را مکتوب کنید.
  • مالک سامانه یک عضو منظم تیم باشد، نه مدیر.
  • همه کارهای باز را یک بار از اکسل و پیام‌رسان منتقل کنید.
  • واگذاری کار فقط از طریق سامانه انجام شود.
  • بعد از یک ماه با نظرسنجی و شاخص‌ها روال را اصلاح کنید.
فهرست مطالب

تیم‌های ده‌نفره در موقعیت جالبی قرار دارند: آن‌قدر کوچک‌اند که مدیر فکر می‌کند همه کارها را در ذهن دارد، و آن‌قدر بزرگ‌اند که این تصور دیگر درست نیست. در چنین تیمی معمولاً کارها در گروه پیام‌رسان واگذار می‌شود، پیگیری با تماس تلفنی انجام می‌شود و وقتی یک نفر به مرخصی می‌رود، کسی نمی‌داند کارهای او به کجا رسیده است. راه‌اندازی یک سامانه مدیریت وظایف می‌تواند این وضعیت را در چند هفته تغییر دهد، به شرطی که با برنامه انجام شود.

این مقاله یک چک‌لیست عملی برای راه‌اندازی مدیریت وظایف در یک تیم حدوداً ده‌نفره است؛ از تصمیم‌های اولیه تا عادت‌سازی و بازبینی بعد از یک ماه.

چرا تیم ۱۰ نفره به سامانه مدیریت وظایف نیاز دارد؟

در تیم سه‌نفره همه از کار هم خبر دارند. با رسیدن به ده نفر، تعداد ارتباط‌های دوبه‌دو به ۴۵ می‌رسد و دیگر نمی‌توان با گفت‌وگوی غیررسمی همه کارها را هماهنگ کرد. نشانه‌های نیاز به سامانه:

  • مدیر روزانه چند بار می‌پرسد «فلان کار چه شد؟»؛
  • کار تکراری دو بار انجام می‌شود چون دو نفر از آن خبر داشته‌اند؛
  • مهلت‌ها فقط وقتی دیده می‌شوند که گذشته‌اند؛
  • در غیبت یک نفر، کارهای او متوقف می‌شود؛
  • گزارش هفتگی به مدیر ارشد یک روز کامل وقت می‌گیرد.

چک‌لیست مرحله ۱: تصمیم‌های پیش از راه‌اندازی (هفته اول)

پیش از اینکه حتی یک وظیفه ثبت کنید، این تصمیم‌ها را بگیرید و مکتوب کنید:

تصمیم گزینه پیشنهادی برای تیم ۱۰ نفره چرا
مالک سامانه یک نفر از تیم، نه مدیر پیگیری روزمره قواعد
ستون‌های کانبان در صف، در حال انجام، منتظر، انجام‌شده ساده و کافی
سطح‌های اولویت فوری، بالا، عادی، پایین تفکیک روشن
قاعده عنوان شروع با فعل و خروجی مشخص جلوگیری از ابهام
قاعده مسئول همیشه یک نفر پاسخ‌گویی روشن
کانال واگذاری کار فقط سامانه، نه پیام‌رسان یک منبع حقیقت
جلسه مرور هفتگی، ۳۰ دقیقه، روی تخته جایگزین گزارش شفاهی

چه کسی مالک سامانه باشد؟

بهتر است مالک سامانه فردی منظم از تیم باشد که به ابزارهای دیجیتال علاقه دارد. وظیفه او پاسخ به سؤالات، یادآوری قواعد و گزارش مشکلات است. اگر مدیر خودش مالک سامانه باشد، استفاده از آن به حس کنترل تعبیر می‌شود.

چک‌لیست مرحله ۲: آماده‌سازی و انتقال کارها (هفته دوم)

  1. حساب کاربری همه اعضا را بسازید و نقش و واحد هر نفر را مشخص کنید؛
  2. کارهای باز را جمع کنید: از اکسل، پیام‌رسان، ایمیل و دفترچه‌ها؛
  3. هر کار را به یک وظیفه با مسئول و مهلت تبدیل کنید؛ کارهای بدون صاحب را در جلسه تعیین تکلیف کنید؛
  4. کارهای بزرگ را بشکنید: هر وظیفه کمتر از پنج روز کاری؛
  5. کارهای تکراری را تعریف کنید: گزارش‌های هفتگی و ماهانه؛ روش آن در وظایف تکرارشونده و چک‌لیست‌ها آمده است؛
  6. اعلان‌ها را تنظیم کنید: فقط واگذاری، نزدیک شدن مهلت و تکمیل.

اینفوگرافیک نقشه چهارهفته‌ای راه‌اندازی مدیریت وظایف در تیم ده‌نفره

چک‌لیست مرحله ۳: آموزش و شروع استفاده (هفته سوم)

آموزش نباید طولانی باشد. یک جلسه ۴۵ دقیقه‌ای با این محتوا کافی است:

  • چرا این کار را می‌کنیم: مشکلات فعلی و هدف از سامانه؛
  • قواعد ثبت وظیفه: عنوان، مسئول، مهلت و اولویت؛
  • روال روزانه هر نفر: صبح نگاه به کارتابل و وظایف، پایان روز به‌روزرسانی وضعیت؛
  • تمرین عملی: هر نفر سه وظیفه واقعی خود را ثبت کند؛
  • کجا سؤال بپرسیم: معرفی مالک سامانه.

روال روزانه پیشنهادی را در برنامه روزانه کار با داشبورد، کارتابل و وظایف به‌تفصیل توضیح داده‌ایم.

قانون طلایی ماه اول

در ماه اول، مدیر باید هر کاری را که در پیام‌رسان به او گزارش یا از او درخواست می‌شود، با احترام به سامانه ارجاع دهد: «لطفاً در سامانه ثبت کن». اگر مدیر خودش کار را در پیام‌رسان واگذار کند، بقیه هم همین کار را می‌کنند و سامانه کنار گذاشته می‌شود.

چک‌لیست مرحله ۴: عادت‌سازی و بازبینی (هفته چهارم به بعد)

زمان کار مسئول
هر روز به‌روزرسانی وضعیت وظایف خود همه اعضا
هر هفته جلسه ۳۰ دقیقه‌ای مرور تخته مدیر تیم
هر هفته بررسی وظایف معوق و بدون مهلت مالک سامانه
پایان ماه اول نظرسنجی کوتاه از اعضا مالک سامانه
پایان ماه اول اصلاح ستون‌ها و قواعد مدیر و مالک
هر فصل بازبینی شاخص‌ها مدیر تیم

شاخص‌های موفقیت بعد از یک ماه

  • درصد کارهای ثبت‌شده در سامانه: هدف بالای ۹۰٪؛
  • وظایف بدون مسئول یا مهلت: هدف صفر؛
  • نرخ انجام در مهلت: روند رو به بهبود؛
  • زمان تهیه گزارش هفتگی: کاهش محسوس؛
  • رضایت اعضا: بیشتر اعضا سامانه را مفید بدانند.

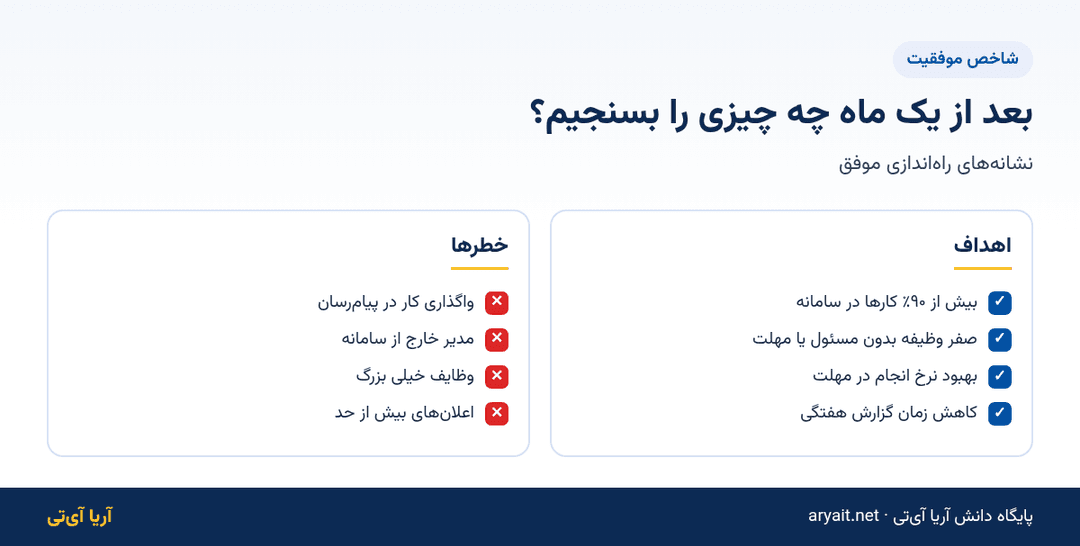

اینفوگرافیک شاخص‌های موفقیت و خطرهای راه‌اندازی مدیریت وظایف پس از یک ماه

موانع رایج و راه عبور از آن‌ها

پذیرش ابزار جدید همیشه با مقاومت همراه است. رایج‌ترین موانع در تیم‌های کوچک:

مانع جمله رایج پاسخ
حس نظارت «می‌خواهند ما را کنترل کنند» تمرکز بر شفافیت و کاهش پیگیری‌های تلفنی
کار اضافه «ثبت وظیفه وقت می‌گیرد» ثبت در کمتر از یک دقیقه؛ حذف گزارش‌نویسی
عادت قدیمی «در پیام‌رسان راحت‌ترم» قانون یک کانال برای واگذاری کار
ابزار پیچیده «نمی‌دانم کجا را بزنم» آموزش کوتاه و مالک پاسخ‌گو

برای مدیریت مقاومت در سطح سازمان، مدیریت تغییر در اتوماسیون اداری را بخوانید. قواعد واگذاری کار را هم در واگذاری و پیگیری وظایف آورده‌ایم.

نمونه قواعد مکتوب تیم برای مدیریت وظایف

بسیاری از تیم‌ها قواعد را شفاهی توافق می‌کنند و بعد از دو هفته هر کس برداشت خودش را دارد. یک سند یک‌صفحه‌ای مثل نمونه زیر بنویسید و آن را در ویکی یا پوشه مشترک تیم نگه دارید:

  • عنوان وظیفه با فعل شروع می‌شود و خروجی را نشان می‌دهد؛ مثل «تهیه جدول مقایسه سه پیشنهاد قیمت»؛
  • شرح وظیفه شامل هدف، ورودی‌های لازم، فرد درخواست‌کننده و معیار پایان کار است؛
  • هر وظیفه یک مسئول دارد؛ اگر چند نفر درگیرند، کار به چند وظیفه شکسته می‌شود؛
  • مهلت با توافق مسئول تعیین می‌شود و تغییر آن با ثبت دلیل انجام می‌شود؛
  • وضعیت منتظر فقط وقتی استفاده می‌شود که کار به ورودی فرد یا واحد دیگری وابسته است و نام او در شرح ذکر می‌شود؛
  • وظیفه انجام‌شده با یک جمله نتیجه یا پیوست خروجی بسته می‌شود؛
  • کارهای کمتر از ده دقیقه نیاز به ثبت ندارند، مگر اینکه برای فرد دیگری انجام شوند.

وقتی یک نفر به مرخصی می‌رود

یکی از مزیت‌های سامانه این است که کارهای فرد غایب قابل مشاهده است. پیش از هر مرخصی بیش از دو روز، وظایف باز آن فرد را مرور کنید و برای هر کدام تصمیم بگیرید: تعویق، واگذاری موقت یا انجام پیش از رفتن. با این روال، بازگشت از مرخصی هم ساده‌تر می‌شود؛ فرد می‌داند در غیاب او چه کارهایی انجام شده و چه کارهایی منتظر اوست.

از تیم به سازمان

اگر راه‌اندازی در یک تیم موفق بود، همین چک‌لیست را برای تیم‌های دیگر تکرار کنید. تجربه تیم اول، به‌ویژه قواعد مکتوب و پاسخ به موانع، را به‌عنوان الگو در اختیار تیم‌های بعدی بگذارید تا هر تیم از صفر شروع نکند.

راه‌اندازی مدیریت وظایف در آریا آی‌تی

در ماژول وظایف آریا آی‌تی همه ابزارهای این چک‌لیست آماده است:

  • نمای کانبان، فهرست و تقویم شمسی برای وظایف؛
  • فرم وظیفه با عنوان، شرح غنی، اولویت، مسئول و مهلت شمسی؛
  • دعوت کاربران با نقش و واحد از بخش سازمان؛
  • کارتابل یکپارچه برای دیدن وظایف کنار نامه‌ها و تأییدها؛
  • تنظیم اعلان هر رویداد در کانال‌های درون‌برنامه، ایمیل، پیامک و پوش.

برای تیم‌های سه تا پنج نفره پلن پایه و برای تیم‌های هشت تا ۲۵ نفره پلن حرفه‌ای مناسب است؛ پلن سازمانی برای سازمان‌های بزرگ‌تر و نیاز به گردش‌کار و دستیار هوش مصنوعی است. قیمت‌ها در صفحه تعرفه آمده است.

پرسش‌های متداول

راه‌اندازی مدیریت وظایف چقدر طول می‌کشد؟

برای تیم ده‌نفره حدود چهار هفته: یک هفته تصمیم‌گیری، یک هفته انتقال، یک هفته آموزش و شروع و سپس عادت‌سازی.

چند ستون کانبان برای شروع کافی است؟

چهار ستون در صف، در حال انجام، منتظر و انجام‌شده برای بیشتر تیم‌ها کافی است.

اگر اعضا همچنان در پیام‌رسان کار واگذار کنند چه کنیم؟

مدیر باید خودش فقط از سامانه استفاده کند و درخواست‌های پیام‌رسان را با احترام به ثبت در سامانه ارجاع دهد.

آیا آموزش طولانی لازم است؟

نه؛ یک جلسه ۴۵ دقیقه‌ای با تمرین ثبت سه وظیفه واقعی و معرفی مالک سامانه کافی است.

کدام پلن آریا آی‌تی برای تیم ۱۰ نفره مناسب است؟

پلن حرفه‌ای برای تیم‌های هشت تا ۲۵ نفره طراحی شده و جلسات و پروژه را هم دارد.

جمع‌بندی

راه‌اندازی مدیریت وظایف در تیم ده‌نفره یک پروژه چهارهفته‌ای است: هفته اول تصمیم درباره قواعد، هفته دوم انتقال کارها، هفته سوم آموزش و شروع، و از هفته چهارم عادت‌سازی و بازبینی. مهم‌ترین عامل موفقیت رفتار مدیر است؛ اگر مدیر کار را فقط از طریق سامانه واگذار و پیگیری کند، تیم هم خیلی زود همین روال را می‌پذیرد.

مراحل انجام کار

  1. تصمیم‌های اولیه

    مالک سامانه، ستون‌ها، اولویت‌ها و قواعد عنوان و مسئول را تعیین کنید.

  2. انتقال کارها

    کارهای باز را از اکسل و پیام‌رسان به وظیفه با مسئول و مهلت تبدیل کنید.

  3. آموزش و شروع

    یک جلسه ۴۵ دقیقه‌ای با تمرین عملی برگزار کنید.

  4. عادت‌سازی

    به‌روزرسانی روزانه و جلسه مرور هفتگی روی تخته را اجرا کنید.

  5. بازبینی ماه اول

    با نظرسنجی و شاخص‌ها قواعد و ستون‌ها را اصلاح کنید.

پرسش‌های متداول

راه‌اندازی مدیریت وظایف چقدر طول می‌کشد؟

+

برای تیم ده‌نفره حدود چهار هفته: یک هفته تصمیم‌گیری، یک هفته انتقال، یک هفته آموزش و شروع و سپس عادت‌سازی.

چند ستون کانبان برای شروع کافی است؟

+

چهار ستون در صف، در حال انجام، منتظر و انجام‌شده برای بیشتر تیم‌ها کافی است.

اگر اعضا همچنان در پیام‌رسان کار واگذار کنند چه کنیم؟

+

مدیر باید خودش فقط از سامانه استفاده کند و درخواست‌های پیام‌رسان را با احترام به ثبت در سامانه ارجاع دهد.

آیا آموزش طولانی لازم است؟

+

نه؛ یک جلسه ۴۵ دقیقه‌ای با تمرین ثبت سه وظیفه واقعی و معرفی مالک سامانه کافی است.

کدام پلن آریا آی‌تی برای تیم ۱۰ نفره مناسب است؟

+

پلن حرفه‌ای برای تیم‌های هشت تا ۲۵ نفره طراحی شده و جلسات و پروژه را هم دارد.

این مطلب برایتان مفید بود؟

اتوماسیون اداری آریا آی‌تی را رایگان امتحان کنید

هر آنچه در دانشنامه خواندید، در محیط کار دیجیتال آریا آی‌تی آماده استفاده است؛ بدون نصب و راه‌اندازی پیچیده.
