کنترل بودجه و درصد پیشرفت پروژه در یک نما: روش‌ها، شاخص‌ها و گزارش

پیشرفت و بودجه پروژه به‌تنهایی گمراه‌کننده‌اند و باید کنار هم دیده شوند. این راهنما چهار روش عینی سنجش پیشرفت، شش گام کنترل بودجه، شاخص‌های ارزش کسب‌شده PV، EV، AC، SPI و CPI با یک مثال عددی، ساختار گزارش یک‌صفحه‌ای برای مدیران، نقش واحد مالی و اشتباهات رایج را توضیح می‌دهد.

انتشار: ۷ دقیقه مطالعه

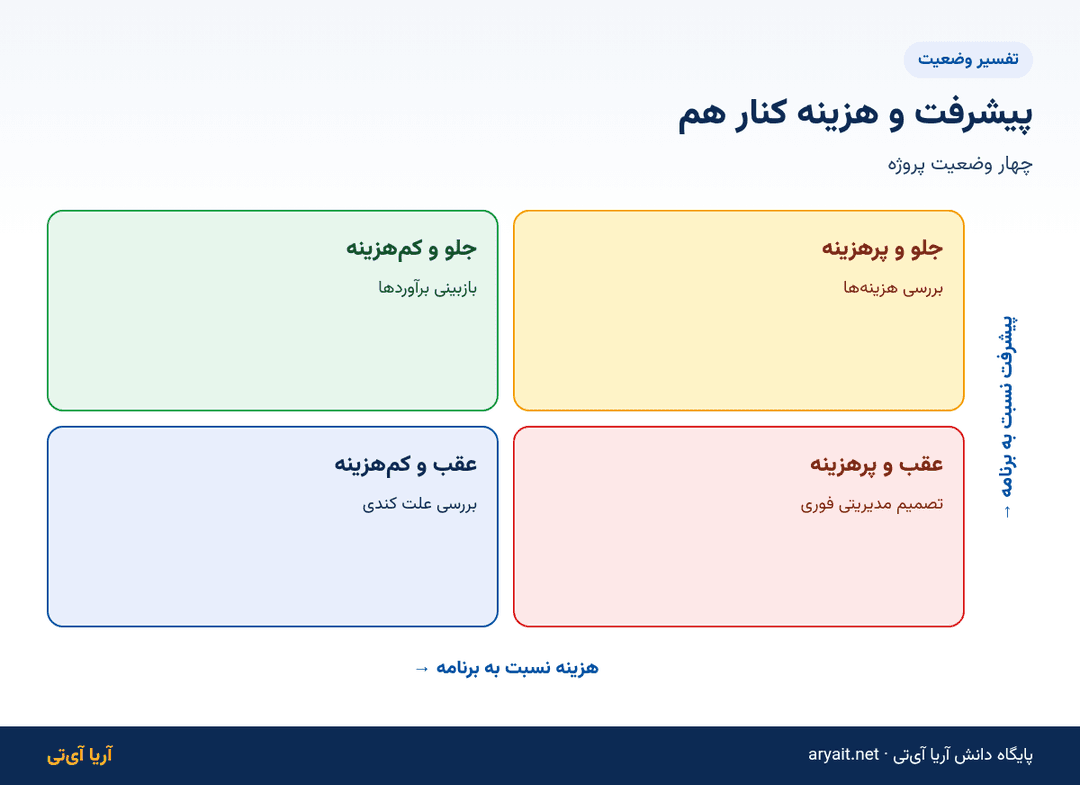

اینفوگرافیک ماتریس تفسیر وضعیت پروژه بر اساس پیشرفت و هزینه
پیشرفت و هزینه کنار هم

خلاصه در چند نکته

  • پیشرفت و هزینه را همیشه کنار هم تفسیر کنید.
  • درصد پیشرفت را با روش وزنی، مایلستون یا ۰-۵۰-۱۰۰ بسنجید، نه حدس.
  • SPI و CPI کمتر از ۱ یعنی عقب‌ماندگی زمانی و هزینه بیش از برنامه.
  • برای انحراف بیش از ۱۰ درصد علت را پیدا و تصمیم بگیرید.
  • گزارش مدیران یک‌صفحه‌ای با وضعیت رنگی و تصمیم‌های لازم باشد.
فهرست مطالب

«پروژه چند درصد پیشرفت دارد؟» و «چقدر از بودجه خرج شده؟» دو پرسشی هستند که هر مدیر ارشد در جلسه پروژه می‌پرسد. اما در بسیاری از سازمان‌ها پاسخ این دو پرسش از دو جای مختلف می‌آید: درصد پیشرفت از برآورد ذهنی مدیر پروژه و هزینه از گزارش واحد مالی که معمولاً یک ماه عقب است. نتیجه این است که هیچ‌کس نمی‌داند پروژه واقعاً در چه وضعیتی است؛ پروژه‌ای که ۷۰ درصد پیشرفت و ۹۰ درصد هزینه دارد، با پروژه‌ای که ۷۰ درصد پیشرفت و ۵۰ درصد هزینه دارد، وضعیت بسیار متفاوتی دارد.

در این راهنما یاد می‌گیرید درصد پیشرفت را چطور واقع‌بینانه بسنجید، بودجه را چطور کنار پیشرفت کنترل کنید و این دو را در یک نمای ساده به مدیران گزارش دهید.

چرا پیشرفت و بودجه باید کنار هم دیده شوند؟

هر کدام از این دو شاخص به‌تنهایی گمراه‌کننده است:

  • پیشرفت بدون بودجه: پروژه ممکن است در زمان پیش برود، اما با هزینه‌ای خیلی بیشتر از برنامه؛
  • بودجه بدون پیشرفت: کم بودن هزینه ممکن است نشانه صرفه‌جویی باشد یا نشانه اینکه کار اصلاً انجام نشده؛
  • هر دو کنار هم: نشان می‌دهند به ازای هر ریال هزینه چقدر کار انجام شده است.
پیشرفت واقعی هزینه واقعی تفسیر اقدام
مطابق برنامه مطابق برنامه وضعیت سالم ادامه
عقب از برنامه مطابق برنامه بهره‌وری پایین بررسی علت کندی
مطابق برنامه بیش از برنامه هزینه زیاد بررسی هزینه‌ها و برآورد
عقب از برنامه بیش از برنامه وضعیت بحرانی تصمیم مدیریتی فوری
جلوتر از برنامه کمتر از برنامه بسیار خوب یا برآورد بیش از حد بازبینی برآوردها

روش‌های اندازه‌گیری درصد پیشرفت

درصد پیشرفت ذهنی («فکر می‌کنم ۶۰ درصد است») قابل اتکا نیست. روش‌های عینی‌تر:

۱. روش وظایف تکمیل‌شده

درصد پیشرفت برابر است با تعداد وظایف انجام‌شده تقسیم بر کل وظایف. ساده است، اما اگر وظایف اندازه یکسانی نداشته باشند، دقیق نیست.

۲. روش وزنی

به هر وظیفه یا بسته کاری وزنی متناسب با حجم کار بدهید؛ مثلاً بر اساس روز-نفر برآوردی. پیشرفت برابر است با مجموع وزن کارهای انجام‌شده تقسیم بر مجموع کل وزن‌ها.

۳. روش مایلستون

پیشرفت فقط در زمان تحقق مایلستون‌ها ثبت می‌شود؛ مثلاً هر مایلستون ۲۰ درصد. محافظه‌کارانه و قابل راستی‌آزمایی است.

۴. روش ۰-۵۰-۱۰۰

هر وظیفه در شروع ۰، در حال انجام ۵۰ و انجام‌شده ۱۰۰ درصد حساب می‌شود. از خوش‌بینی بیش از حد جلوگیری می‌کند.

اینفوگرافیک ماتریس تفسیر وضعیت پروژه بر اساس پیشرفت و هزینه

کنترل بودجه پروژه گام‌به‌گام

  1. بودجه را به بسته‌های کاری بشکنید: برای هر بخش اصلی پروژه بودجه جداگانه تعیین کنید؛ ساختار آن را در ساختار شکست کار (WBS) ببینید؛
  2. برنامه زمانی هزینه را بنویسید: چه مقدار در هر ماه خرج می‌شود؛
  3. هزینه واقعی را منظم ثبت کنید: حداقل ماهانه، ترجیحاً هر دو هفته؛
  4. اختلاف را بسنجید: هزینه واقعی منهای هزینه برنامه‌ریزی‌شده برای همان مقدار پیشرفت؛
  5. پیش‌بینی پایان را به‌روز کنید: با روند فعلی، کل هزینه پروژه چقدر می‌شود؛
  6. برای اختلاف بیش از ۱۰ درصد اقدام کنید: علت را پیدا و تصمیم بگیرید.

شاخص‌های ساده ارزش کسب‌شده

روش ارزش کسب‌شده (EVM) سه عدد را مقایسه می‌کند:

شاخص معنا نحوه محاسبه
ارزش برنامه‌ریزی‌شده (PV) هزینه کاری که تا امروز باید انجام می‌شد بودجه × درصد پیشرفت برنامه‌ای
ارزش کسب‌شده (EV) هزینه برنامه‌ای کاری که واقعاً انجام شده بودجه × درصد پیشرفت واقعی
هزینه واقعی (AC) آنچه واقعاً خرج شده از گزارش مالی
شاخص عملکرد زمانی (SPI) EV ÷ PV کمتر از ۱ یعنی عقب از برنامه
شاخص عملکرد هزینه (CPI) EV ÷ AC کمتر از ۱ یعنی هزینه بیش از برنامه

یک مثال ساده

پروژه‌ای با بودجه ۲ میلیارد تومان، طبق برنامه باید تا امروز ۵۰ درصد پیشرفت داشته باشد (PV = یک میلیارد). پیشرفت واقعی ۴۰ درصد است (EV = ۸۰۰ میلیون) و هزینه واقعی یک میلیارد شده (AC). SPI برابر ۰٫۸ و CPI برابر ۰٫۸ است؛ یعنی پروژه هم ۲۰ درصد عقب است و هم ۲۰ درصد گران‌تر از برنامه پیش می‌رود. اگر این روند ادامه یابد، هزینه نهایی حدود ۲٫۵ میلیارد تومان خواهد بود.

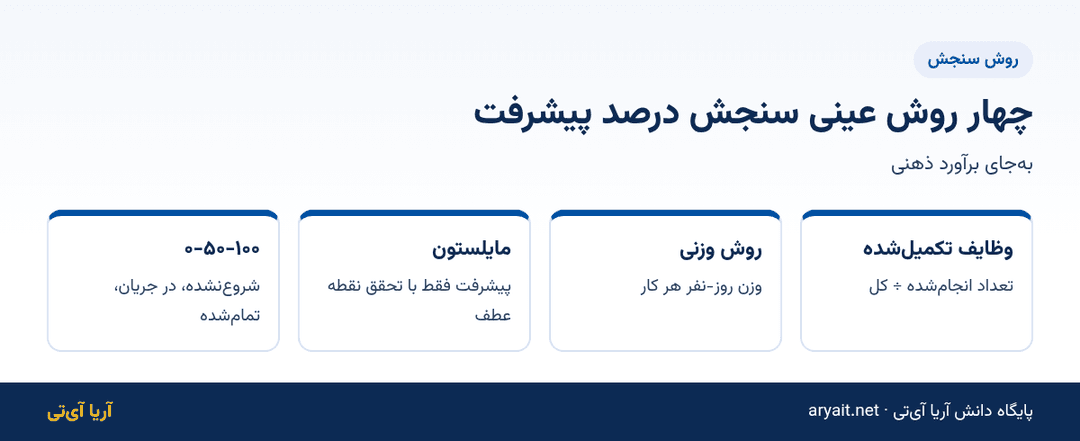

اینفوگرافیک چهار روش عینی سنجش درصد پیشرفت پروژه

گزارش یک‌صفحه‌ای پیشرفت و بودجه برای مدیران

مدیران ارشد به جدول‌های طولانی نیاز ندارند. یک گزارش یک‌صفحه‌ای شامل این موارد کافی است:

  • وضعیت کلی با رنگ سبز، زرد یا قرمز؛
  • پیشرفت برنامه‌ای و واقعی کنار هم؛
  • بودجه مصرف‌شده و پیش‌بینی پایان؛
  • وضعیت مایلستون‌ها: محقق، در مسیر، در خطر؛
  • سه ریسک اصلی و اقدام هر کدام؛
  • تصمیم‌های لازم از مدیریت.

این شاخص‌ها را می‌توانید کنار شاخص‌های عملیاتی دیگر در داشبورد مدیریتی و KPIهای روزانه قرار دهید.

هر چند وقت گزارش دهیم؟

برای پروژه‌های کمتر از سه ماه، گزارش دوهفته‌ای و برای پروژه‌های طولانی‌تر، گزارش ماهانه کافی است. اما اگر وضعیت پروژه قرمز شد، گزارش را تا رفع مشکل هفتگی کنید.

اشتباهات رایج در کنترل پیشرفت و بودجه

  • پیشرفت ذهنی: درصدهایی که بر اساس حس مدیر پروژه گزارش می‌شوند؛
  • سندروم ۹۰ درصد: پروژه‌ای که ماه‌ها در ۹۰ درصد پیشرفت می‌ماند؛ نشانه استفاده نکردن از روش‌های عینی است؛
  • ثبت دیرهنگام هزینه: هزینه‌ای که سه ماه بعد ثبت شود، دیگر ابزار کنترل نیست؛
  • بودجه بدون ذخیره احتیاطی: هر پروژه به ۵ تا ۱۰ درصد ذخیره برای ریسک‌ها نیاز دارد؛
  • پنهان کردن انحراف: انحراف زودهنگام قابل جبران است؛ انحراف پنهان‌شده نه.

پیشرفت و بودجه در ابزارهای مدیریت پروژه

برای پروژه‌های بزرگ و پیچیده، ابزارهایی مثل MSP و پریماورا محاسبات ارزش کسب‌شده را کامل انجام می‌دهند؛ مقایسه آن‌ها را در نرم‌افزار مدیریت پروژه در مقابل MSP و پریماورا ببینید. برای پروژه‌های اداری و داخلی، ماژول پروژه‌های آریا آی‌تی بودجه و پیشرفت را کنار مایلستون، اسپرینت، کانبان، گانت و ریسک در یک نما نشان می‌دهد و پروژه‌های جاری روی داشبورد اصلی دیده می‌شوند. ماژول پروژه در پلن‌های حرفه‌ای و سازمانی ارائه می‌شود؛ جزئیات در صفحه تعرفه.

نقش واحد مالی در کنترل بودجه پروژه

کنترل بودجه پروژه فقط کار مدیر پروژه نیست. واحد مالی باید هزینه‌ها را با کد پروژه ثبت کند تا گزارش هزینه هر پروژه بدون جمع‌آوری دستی قابل استخراج باشد. پیش از شروع پروژه، با واحد مالی درباره سه موضوع توافق کنید: کد پروژه در سند هزینه‌ها، دوره گزارش هزینه و فرد مسئول تطبیق ارقام. اگر هزینه‌های پروژه با هزینه‌های جاری واحد مخلوط شوند، هیچ روش کنترلی نتیجه دقیق نمی‌دهد.

هزینه نیروی انسانی داخلی

در پروژه‌های اداری، بزرگ‌ترین هزینه معمولاً زمان کارکنان داخلی است که در گزارش‌های مالی دیده نمی‌شود. حداقل به‌صورت تقریبی ثبت کنید چند روز-نفر از هر واحد صرف پروژه شده است. این عدد هم برای محاسبه بازگشت سرمایه پروژه و هم برای برآورد پروژه‌های بعدی ضروری است.

چک‌لیست ماهانه کنترل پروژه

در پایان هر ماه، مدیر پروژه این پرسش‌ها را مرور کند:

  1. آیا هزینه‌های این ماه با کد پروژه ثبت و تطبیق شده‌اند؟
  2. درصد پیشرفت با کدام روش محاسبه شده و آیا با ماه قبل سازگار است؟
  3. SPI و CPI چقدر است و نسبت به ماه قبل بهتر یا بدتر شده؟
  4. پیش‌بینی هزینه پایان پروژه چه عددی است و آیا در محدوده بودجه و ذخیره احتیاطی قرار دارد؟
  5. کدام مایلستون ماه آینده در خطر است؟
  6. آیا ریسک تازه‌ای پیدا شده که روی هزینه یا زمان اثر بگذارد؟
  7. چه تصمیمی از مدیریت لازم است و آیا در گزارش صریح درخواست شده؟

اگر پاسخ پرسش اول منفی است، بقیه پاسخ‌ها هم قابل اعتماد نیستند؛ پس ثبت به‌موقع هزینه‌ها را پیش‌شرط کل کنترل پروژه بدانید.

پرسش‌های متداول

درصد پیشرفت پروژه را چطور دقیق حساب کنیم؟

با روش‌های عینی مثل وزن‌دهی بسته‌های کاری، مایلستون یا روش ۰-۵۰-۱۰۰ به‌جای برآورد ذهنی.

SPI و CPI چه معنایی دارند؟

SPI نسبت ارزش کسب‌شده به برنامه‌ای و CPI نسبت ارزش کسب‌شده به هزینه واقعی است؛ کمتر از ۱ یعنی عملکرد ضعیف‌تر از برنامه.

ذخیره احتیاطی بودجه چقدر باشد؟

معمولاً ۵ تا ۱۰ درصد بودجه برای ریسک‌های پیش‌بینی‌نشده.

سندروم ۹۰ درصد چیست؟

پروژه‌ای که مدت طولانی در ۹۰ درصد پیشرفت می‌ماند؛ نشانه سنجش ذهنی پیشرفت است.

آیا آریا آی‌تی بودجه پروژه را نشان می‌دهد؟

بله، ماژول پروژه‌ها بودجه و پیشرفت را کنار مایلستون، گانت و ریسک نشان می‌دهد.

جمع‌بندی

برای کنترل واقعی پروژه، پیشرفت و بودجه را همیشه کنار هم ببینید. پیشرفت را با روش‌های عینی مثل روش وزنی، مایلستون یا ۰-۵۰-۱۰۰ بسنجید، بودجه را به بسته‌های کاری بشکنید و هزینه واقعی را منظم ثبت کنید. با دو شاخص ساده SPI و CPI و یک گزارش یک‌صفحه‌ای، مدیران زودتر از انحراف‌ها باخبر می‌شوند و فرصت جبران باقی می‌ماند.

مراحل انجام کار

  1. شکستن بودجه

    برای هر بسته کاری بودجه جداگانه تعیین کنید.

  2. برنامه زمانی هزینه

    مشخص کنید در هر ماه چه مقدار خرج می‌شود.

  3. ثبت هزینه واقعی

    هزینه‌ها را حداقل ماهانه ثبت کنید.

  4. سنجش اختلاف

    SPI و CPI را محاسبه کنید.

  5. اقدام برای انحراف

    برای انحراف بیش از ۱۰ درصد علت را پیدا و تصمیم بگیرید.

پرسش‌های متداول

درصد پیشرفت پروژه را چطور دقیق حساب کنیم؟

+

با روش‌های عینی مثل وزن‌دهی بسته‌های کاری، مایلستون یا روش ۰-۵۰-۱۰۰ به‌جای برآورد ذهنی.

SPI و CPI چه معنایی دارند؟

+

SPI نسبت ارزش کسب‌شده به برنامه‌ای و CPI نسبت ارزش کسب‌شده به هزینه واقعی است؛ کمتر از ۱ یعنی عملکرد ضعیف‌تر از برنامه.

ذخیره احتیاطی بودجه چقدر باشد؟

+

معمولاً ۵ تا ۱۰ درصد بودجه برای ریسک‌های پیش‌بینی‌نشده.

سندروم ۹۰ درصد چیست؟

+

پروژه‌ای که مدت طولانی در ۹۰ درصد پیشرفت می‌ماند؛ نشانه سنجش ذهنی پیشرفت است.

آیا آریا آی‌تی بودجه پروژه را نشان می‌دهد؟

+

بله، ماژول پروژه‌ها بودجه و پیشرفت را کنار مایلستون، گانت و ریسک نشان می‌دهد.
