صورتجلسه بازدید کارگاه و جلسات هماهنگی هفتگی پروژه با هوش مصنوعی
صورتجلسه کارگاهی هم ابزار مدیریت پروژه و هم سند قراردادی است، اما اغلب دیر و از روی حافظه نوشته میشود. مدل زبانی از یادداشت جلسه و صورتجلسه قبلی پیشنویس ساختارمند میسازد، وضعیت مصوبات باز را میآورد و مصوبات جدید را با مسئول و مهلت ثبت میکند. فقط تصمیمهای صریح ثبت میشوند و صورتجلسه با امضای همه طرفها نهایی میشود.

خلاصه در چند نکته
- صورتجلسه دیرهنگام ارزش اثباتی کمی دارد.
- مرور مصوبات قبلی بخش اجباری است.
- فقط تصمیمهای صریح جلسه ثبت میشوند.
- موانع با تاریخ و طرف مسئول ثبت شوند.
- بازدیدهای ویژه الگوی جداگانه دارند.
- هدف: امضای صورتجلسه تا روز بعد.
فهرست مطالب
در پروژههای عمرانی، جلسه هماهنگی هفتگی و بازدید مشترک کارگاه دو ابزار اصلی مدیریت هستند. در این جلسات پیمانکار، دستگاه نظارت و نماینده کارفرما وضعیت پیشرفت را مرور میکنند، موانع را مطرح میکنند، تصمیم میگیرند و تعهد میدهند. اما ارزش واقعی جلسه به صورتجلسه کارگاهی آن است. صورتجلسهای که دیر نوشته شود، به امضای همه طرفها نرسد یا تعهدات را مبهم ثبت کند، در اختلافهای بعدی و در ادعای تأخیر ارزش اثباتی کمی دارد. در عمل، بسیاری از کارگاهها صورتجلسه را چند روز بعد و از روی حافظه مینویسند.
در این مقاله میبینیم مدل زبانی چطور از یادداشتها، تصاویر بازدید و فهرست موارد باز، پیشنویس صورتجلسه ساختارمند را همان روز آماده میکند، تعهدات و مهلتها را استخراج میکند و چطور پیگیری مصوبات منظم میشود.
صورتجلسه کارگاهی: چه بخشهایی لازم است؟
| بخش | محتوا | منبع |
|---|---|---|
| مشخصات | تاریخ، محل، حاضران به تفکیک طرف | فهرست حضور |
| مرور مصوبات قبلی | وضعیت هر مصوبه باز | صورتجلسه قبلی |
| پیشرفت | درصد پیشرفت فعالیتهای کلیدی | گزارش پیمانکار |
| موانع | کمبود نقشه، مصالح، مجوز یا جبهه کاری | بحث جلسه |
| مشاهدات بازدید | موارد کیفی و ایمنی با محل و تصویر | بازدید مشترک |
| مصوبات جدید | تصمیم، مسئول، مهلت | بحث جلسه |
| امضا | امضای نمایندگان طرفها | پس از بازبینی |
بخش مرور مصوبات قبلی اغلب نادیده گرفته میشود، در حالی که مهمترین ابزار پیگیری است. اگر مصوبهای سه هفته متوالی باز بماند، صورتجلسه باید آن را صریحاً نشان دهد.

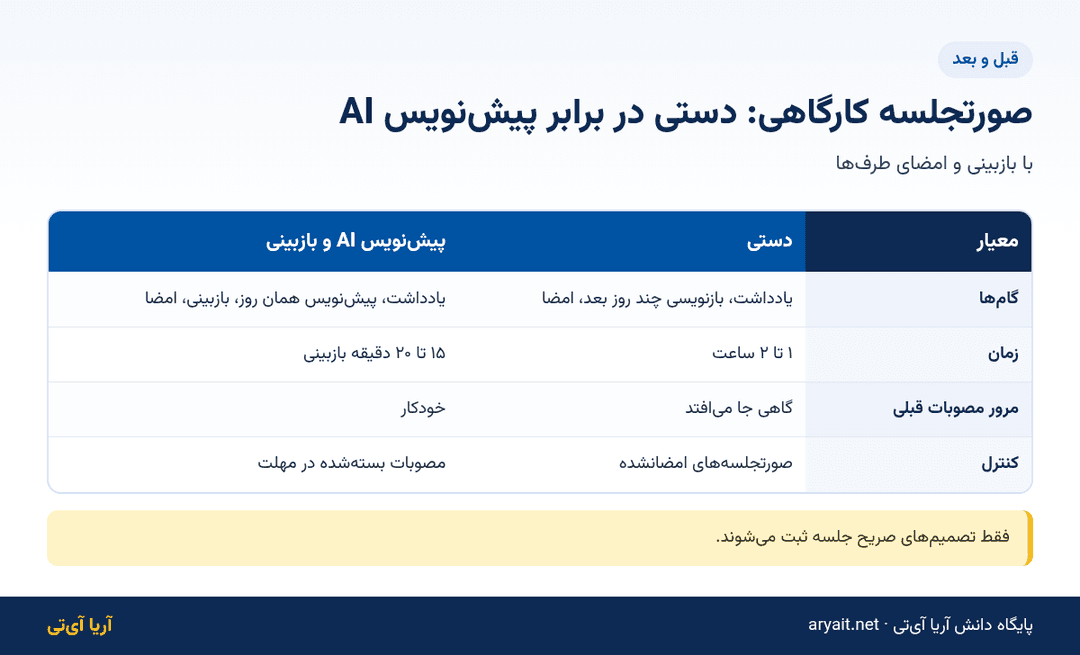

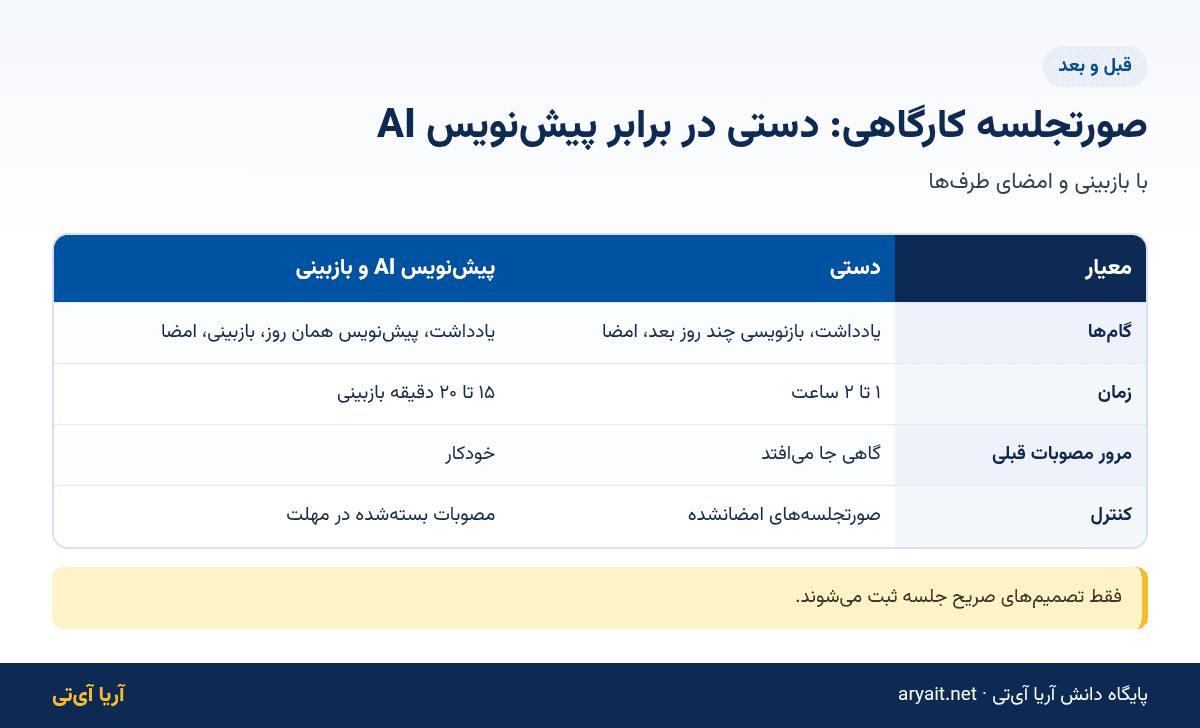

نگارش دستی در برابر پیشنویس هوش مصنوعی
| معیار | نگارش دستی | پیشنویس هوش مصنوعی و بازبینی انسانی |
|---|---|---|
| زمان آمادهسازی | ۱ تا ۲ ساعت، اغلب چند روز بعد | ۱۵ تا ۲۰ دقیقه بازبینی، همان روز |
| مرور مصوبات قبلی | گاهی جا میافتد | خودکار از صورتجلسه قبلی |
| خطای رایج | تعهد مبهم بدون مهلت | نسبت تعهد به طرف اشتباه |
| نقش بازبین | نویسنده | تأیید دقت تعهدات و مشاهدات |
| ریسک | صورتجلسه دیرهنگام بیامضا | ثبت تصمیمی که گرفته نشده |
| شاخص کنترل | صورتجلسههای امضانشده | مصوبات بستهشده در مهلت |

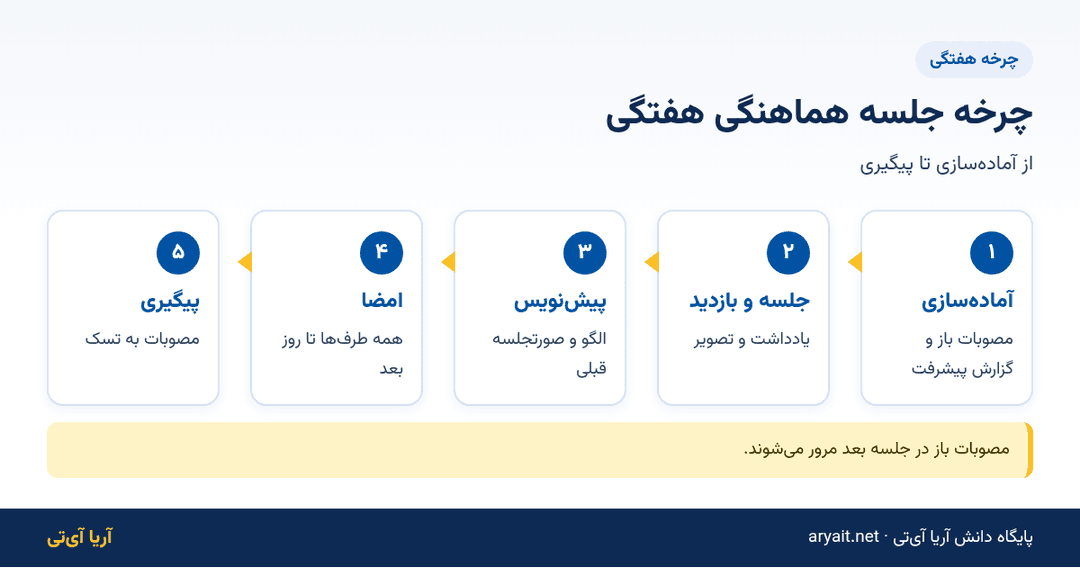

مسیر کار: از جلسه تا مصوبات پیگیریشده
گام ۱: آمادهسازی پیش از جلسه
فهرست مصوبات باز از صورتجلسه قبلی و گزارش پیشرفت پیمانکار پیش از جلسه آماده میشود. مدل زبانی میتواند دستور جلسه را با همین دو منبع پیشنهاد کند.
گام ۲: یادداشت جلسه و بازدید
دبیر جلسه، معمولاً کارشناس دفتر فنی پیمانکار یا نظارت، یادداشت برمیدارد. مشاهدات بازدید با محل و تصویر ثبت میشوند.
گام ۳: پیشنویس صورتجلسه
نمونه دستور: «از یادداشت پیوست و صورتجلسه هفته قبل، صورتجلسه هماهنگی هفتگی را با الگوی پروژه بنویس. برای هر مصوبه قبلی وضعیت بسته یا باز را از یادداشت بیاور. مصوبات جدید را در جدول با مسئول (به تفکیک پیمانکار، نظارت، کارفرما) و مهلت بنویس. فقط تصمیمهایی را ثبت کن که صریحاً در یادداشت آمده.» راههای کاهش خطای مدل را در علل توهم مدل زبانی و راههای کاهش آن ببینید.
گام ۴: بازبینی و امضا
دبیر و نماینده هر طرف پیشنویس را بازبینی میکنند. اصلاحات ثبت و نسخه نهایی به امضای همه طرفها میرسد، ترجیحاً همان روز یا روز بعد.
گام ۵: تبدیل مصوبات به تسک
هر مصوبه به تسک با مسئول و مهلت تبدیل میشود و در جلسه بعد مرور میشود. منطق پیگیری مصوبات را در پیگیری اقدامات صورتجلسه دیدهایم.
صورتجلسه بهعنوان سند ادعا
در قراردادهای پیمانکاری، صورتجلسه کارگاهی یکی از مستندات اصلی ادعای تأخیر یا کار اضافه است. اگر پیمانکار در جلسه اعلام کند که نقشه اصلاحی هنوز تحویل نشده و این در صورتجلسه امضاشده ثبت شود، در ادعای تأخیر بعدی سند معتبری دارد. منطق نامههای ادعا را در نامههای ادعا و تأخیر پیمانکار با هوش مصنوعی آوردهایم.
- موانع را با تاریخ اعلام و طرف مسئول ثبت کنید؛
- اگر طرفی با مصوبهای مخالف است، مخالفت او را هم ثبت کنید؛
- برای هر مانع، اثر احتمالی بر زمانبندی را یادداشت کنید؛
- صورتجلسه را بدون امضای همه طرفها نهایی ندانید؛
- نامههای رسمی مرتبط را به صورتجلسه عطف دهید.
از سمت دستگاه نظارت، تبدیل مصوبات به نامه رسمی را در نامههای دستگاه نظارت به پیمانکار شرح دادهایم.
نمونه سناریو: پروژه بیمارستانی ۲۴ ماهه
یک پیمانکار در پروژه احداث بیمارستان، جلسه هماهنگی هفتگی با نظارت و کارفرما دارد. پیش از این، صورتجلسهها بهطور متوسط پنج روز بعد آماده میشد و بخشی از آنها هرگز امضا نشد. در ادعای تأخیر سال اول، پیمانکار نتوانست بخشی از موانع را مستند کند. با پیشنویس هوش مصنوعی، صورتجلسه همان روز آماده و حداکثر روز بعد امضا میشود. مصوبات باز هر هفته بهطور خودکار در صورتجلسه بعدی میآیند و مدیر پروژه میبیند کدام طرف بیشترین مصوبه معوق را دارد.
| شاخص | پیش از پیشنویس AI | پس از پیشنویس AI |
|---|---|---|
| فاصله جلسه تا صورتجلسه | حدود ۵ روز | همان روز |
| صورتجلسههای امضاشده | حدود دو سوم | نزدیک به همه |
| مصوبات بازِ بیش از سه هفته | نامعلوم | سنجیده و گزارششده |
بازدیدهای ویژه: تحویل موقت و ایمنی
علاوه بر جلسه هفتگی، بازدیدهای ویژهای هم صورتجلسه میخواهند: بازدید ایمنی، بازدید پیش از بتنریزی، تحویل موقت و تحویل قطعی. هر کدام الگوی خاص خود را دارد. مثلاً صورتجلسه تحویل موقت فهرست نواقص با محل، مسئول رفع و مهلت دارد و مبنای آزادسازی بخشی از تضمینهاست. مدل زبانی میتواند فهرست نواقص را از یادداشتها و تصاویر بازدید مرتب و دستهبندی کند، اما پذیرش یا رد هر نقص با کمیسیون تحویل است.
| نوع بازدید | خروجی اصلی |
|---|---|
| ایمنی | موارد خطر، اقدام فوری، مسئول |
| پیش از بتنریزی | تأیید آرماتوربندی و قالب |
| تحویل موقت | فهرست نواقص با مهلت رفع |
| تحویل قطعی | تأیید رفع نواقص و آزادسازی تضمین |
دبیر جلسه: نقشی که باید جدی گرفته شود
کیفیت صورتجلسه، پیش از هر ابزاری، به دبیر جلسه وابسته است. در بسیاری از کارگاهها، دبیری به جوانترین کارشناس دفتر فنی سپرده میشود که نه اختیار دارد و نه زمان کافی. پیشنهاد عملی این است که نقش دبیر رسماً تعریف شود و وظایف او مشخص باشد.
| وظیفه دبیر | زمان |
|---|---|
| آماده کردن فهرست مصوبات باز و دستور جلسه | یک روز پیش از جلسه |
| یادداشت تصمیمها، مسئولها و مهلتها | در طول جلسه |
| پرسیدن صریح مسئول و مهلت هر تصمیم مبهم | در طول جلسه |
| بازبینی پیشنویس مدل و ارسال برای طرفها | همان روز |
| پیگیری امضاها | روز بعد |
مهمترین مهارت دبیر، پرسیدن است: «این تصمیم با چه کسی و تا کی؟» اگر این پرسش در جلسه پرسیده نشود، هیچ مدل زبانی نمیتواند پاسخ آن را از یادداشت بیرون بکشد و صورتجلسه با تعهد مبهم نهایی میشود. مدل زبانی کار نوشتن را از دوش دبیر برمیدارد تا او بتواند در جلسه روی همین پرسشها تمرکز کند.
کنترل انسانی، اعتبار سند و ثبت ممیزی
- فقط تصمیمهای صریح جلسه ثبت میشوند؛
- امضای همه طرفها پیش از نهایی شدن؛
- نسخهبندی: هر اصلاح با تاریخ و نام اصلاحکننده؛
- دسترسی بر اساس نقش برای اسناد قراردادی؛
- اجرای داخلی برای حفظ اطلاعات پروژه.
خطاهای رایج و چکلیست شروع

- الگوی هفتبخشی صورتجلسه هفتگی را تعریف کنید؛
- مرور مصوبات قبلی را بخش اجباری کنید؛
- برای بازدیدهای ویژه الگوی جداگانه بسازید؛
- هدف امضا تا روز بعد را تعیین کنید؛
- مصوبات را به تسک تبدیل و هفتگی گزارش کنید.
اجرای این سناریو با دستیار هوش مصنوعی آریا آیتی
ماژول جلسات آریا آیتی دستور جلسه، صورتجلسه، امضا و پیگیری مصوبات را فراهم میکند و راهکار پیمانکاری پرونده پروژه، نامهها و مستندات کارگاه را ساختارمند میکند. دستیار هوش مصنوعی آریا آیتی فقط در پلن سازمانی (Enterprise) است؛ از دادههای داخلی مجاز و با ارجاع پاسخ میدهد، نقشها را رعایت میکند، مشاهدهها را ثبت میکند و روی سرور سازمان یا سرورهای آریا آیتی اجرا میشود. پلنها را در صفحه قیمتها ببینید.
پرسشهای متداول
صورتجلسه کارگاهی چه زمانی باید آماده شود؟
بهتر است همان روز جلسه آماده و حداکثر روز بعد به امضای همه طرفها برسد تا ارزش اثباتی داشته باشد.
مدل زبانی چطور مصوبات قبلی را پیگیری میکند؟
صورتجلسه هفته قبل را میخواند، مصوبات باز را فهرست میکند و وضعیت هر کدام را از یادداشت جلسه جدید ثبت میکند.
آیا صورتجلسه در ادعای تأخیر کاربرد دارد؟
بله. موانعی که با تاریخ و طرف مسئول در صورتجلسه امضاشده ثبت شدهاند، یکی از مستندات اصلی ادعای تأخیر هستند.
اگر یک طرف با مصوبه مخالف باشد چه؟
مخالفت او هم با نام و دلیل در صورتجلسه ثبت میشود تا تصویر دقیق جلسه حفظ شود.
دستیار هوش مصنوعی آریا آیتی در کدام پلن است؟
فقط در پلن سازمانی است و روی سرور سازمان یا سرورهای آریا آیتی اجرا میشود.
جمعبندی
صورتجلسه کارگاهی هم ابزار مدیریت پروژه است و هم سند قراردادی. مدل زبانی از یادداشت جلسه و صورتجلسه قبلی، پیشنویس ساختارمند را همان روز آماده میکند و مصوبات باز را خودکار پیگیری میکند. دقت تصمیمها با دبیر و نمایندگان طرفها و اعتبار سند با امضای همه آنهاست.
پرسشهای متداول
صورتجلسه کارگاهی چه زمانی باید آماده شود؟
+
بهتر است همان روز جلسه آماده و حداکثر روز بعد به امضای همه طرفها برسد تا ارزش اثباتی داشته باشد.
مدل زبانی چطور مصوبات قبلی را پیگیری میکند؟
+
صورتجلسه هفته قبل را میخواند، مصوبات باز را فهرست میکند و وضعیت هر کدام را از یادداشت جلسه جدید ثبت میکند.
آیا صورتجلسه در ادعای تأخیر کاربرد دارد؟
+
بله. موانعی که با تاریخ و طرف مسئول در صورتجلسه امضاشده ثبت شدهاند، یکی از مستندات اصلی ادعای تأخیر هستند.
اگر یک طرف با مصوبه مخالف باشد چه؟
+
مخالفت او هم با نام و دلیل در صورتجلسه ثبت میشود تا تصویر دقیق جلسه حفظ شود.
دستیار هوش مصنوعی آریا آیتی در کدام پلن است؟
+
فقط در پلن سازمانی است و روی سرور سازمان یا سرورهای آریا آیتی اجرا میشود.
