پیگیری وظایف معوق تیم: چطور دیرکردها را زودتر ببینیم و مدیریت کنیم

وظیفه معوق کاری است که مهلتش گذشته، اما مدیریت مؤثر نیازمند دیدن وظایف در خطر و متوقف پیش از مهلت است. این راهنما شش علت رایج دیرکرد و راه‌حل آن‌ها، یک روال شش‌مرحله‌ای پیگیری هفتگی، چهار تصمیم ممکن برای هر کار معوق، شاخص‌های پایش و نکات رفتاری پیگیری بدون فشار را ارائه می‌کند.

انتشار: ۷ دقیقه مطالعه

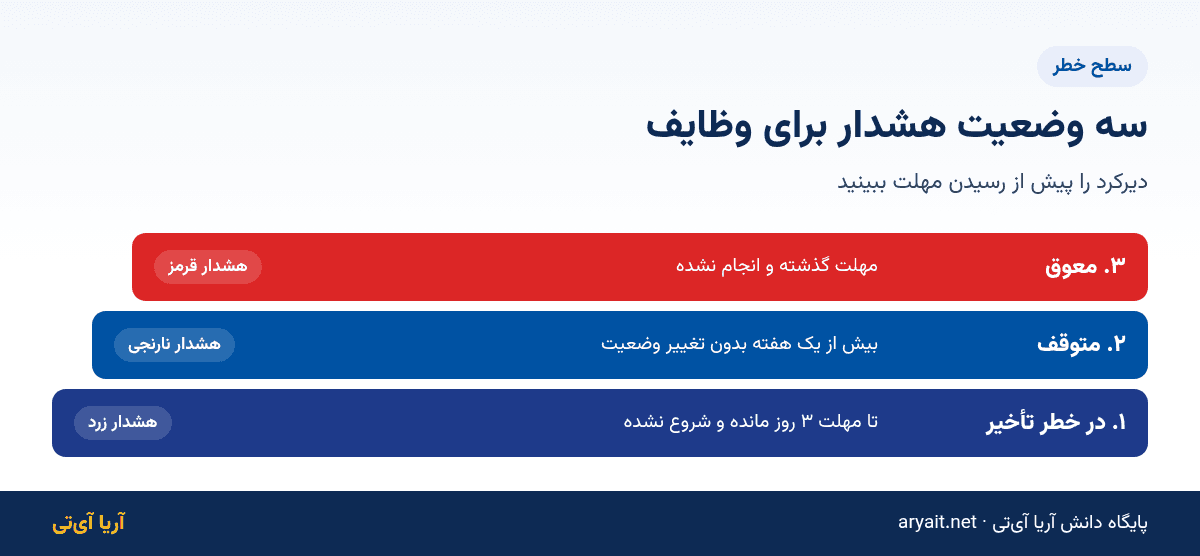

اینفوگرافیک سه سطح هشدار وظایف شامل در خطر تأخیر، متوقف و معوق
سه وضعیت هشدار برای وظایف

خلاصه در چند نکته

  • وظایف در خطر و متوقف را جدا از وظایف معوق رصد کنید.
  • علت دیرکرد را ثبت کنید تا الگوها دیده شوند.
  • برای هر کار معوق یکی از چهار تصمیم را بگیرید: ادامه، واگذاری، تغییر مهلت یا لغو.
  • نرخ انجام در مهلت و میانگین روزهای تأخیر را هفتگی بسنجید.
  • نقش مدیر رفع مانع است، نه فقط یادآوری.
فهرست مطالب

هر مدیری لحظه‌ای را تجربه کرده که روز تحویل یک کار مهم فرا می‌رسد و تازه معلوم می‌شود کار اصلاً شروع نشده است. مشکل معمولاً تنبلی افراد نیست؛ مشکل این است که دیرکرد خیلی دیر دیده می‌شود. وقتی وظیفه‌ها در پیام‌رسان و دفترچه پخش شده‌اند، هیچ‌کس تصویر روشنی از کارهای در خطر ندارد و پیگیری به یادآوری‌های شفاهی و تماس‌های عصبی محدود می‌شود.

در این راهنما یاد می‌گیرید وظایف معوق را چطور تعریف و اندازه‌گیری کنید، علت‌های رایج دیرکرد را تشخیص دهید و یک روال پیگیری هفتگی بسازید که دیرکردها را قبل از رسیدن مهلت نشان دهد.

وظیفه معوق چیست و چرا باید زودتر دیده شود؟

وظیفه معوق وظیفه‌ای است که مهلت آن گذشته و هنوز انجام نشده است. اما برای مدیریت مؤثر، به دو دسته دیگر هم باید توجه کرد:

  • در خطر تأخیر: وظیفه‌ای که تا مهلتش دو یا سه روز مانده و هنوز در وضعیت «در صف» است؛
  • متوقف: وظیفه‌ای که مدتی طولانی در وضعیت «در حال انجام» مانده و تغییری نکرده است؛
  • معوق: وظیفه‌ای که مهلتش گذشته است.

هر چه دیرکرد زودتر دیده شود، گزینه‌های بیشتری برای جبران وجود دارد: می‌توان کار را به فرد دیگری سپرد، منابع اضافه کرد یا مهلت را با ذی‌نفع هماهنگ کرد. وقتی دیرکرد در روز تحویل کشف شود، تنها گزینه باقی‌مانده عذرخواهی است.

هزینه پنهان کارهای معوق

کار معوق فقط یک کار عقب‌افتاده نیست. معمولاً کارهای دیگری به آن وابسته‌اند، مشتری یا واحد دیگری منتظر نتیجه است و پیگیری‌های مکرر وقت مدیر و کارمند را می‌گیرد. در نامه‌های اداری، تأخیر در پاسخ می‌تواند پیامد حقوقی هم داشته باشد؛ برای همین مهلت پاسخ در ارجاع نامه را جدی بگیرید.

۶ علت رایج دیرکرد وظایف در تیم‌های اداری

پیش از اینکه روال پیگیری بسازید، علت دیرکردها را بشناسید. جدول زیر رایج‌ترین علت‌ها و راه‌حل هر کدام را نشان می‌دهد:

علت نشانه راه‌حل
وظیفه مبهم مسئول نمی‌داند دقیقاً چه چیزی تحویل دهد تعریف خروجی مشخص در شرح وظیفه
مهلت غیرواقعی دیرکرد تکراری برای یک نوع کار توافق مهلت با مسئول
بار کاری نامتوازن چند وظیفه هم‌زمان معوق برای یک نفر دیدن بار کاری و توزیع دوباره
وابستگی پنهان کار منتظر ورودی واحد دیگر است ثبت وابستگی و پیگیری ورودی
اولویت نامشخص همه کارها فوری‌اند سطح‌بندی روشن اولویت
نبود یادآوری مسئول مهلت را فراموش کرده اعلان خودکار نزدیک شدن مهلت

اینفوگرافیک سه سطح هشدار وظایف شامل در خطر تأخیر، متوقف و معوق

روال پیگیری هفتگی وظایف معوق

یک روال ثابت هفتگی بهتر از پیگیری‌های پراکنده روزانه جواب می‌دهد. این روال را هر هفته، ترجیحاً روز اول هفته کاری، اجرا کنید:

  1. فیلتر وظایف معوق را باز کنید: همه وظایفی که مهلتشان گذشته را بر اساس مسئول مرتب کنید؛
  2. وظایف در خطر را جدا کنید: کارهایی که تا سه روز آینده مهلت دارند ولی شروع نشده‌اند؛
  3. برای هر مورد یک تصمیم بگیرید: انجام با همان مسئول، واگذاری به فرد دیگر، تغییر مهلت با دلیل، یا لغو؛
  4. علت را ثبت کنید: یک جمله در شرح یا گفتگوی وظیفه کافی است؛
  5. با مسئولان کوتاه صحبت کنید: فقط درباره موارد معوق و در خطر، نه همه کارها؛
  6. روند را بسنجید: تعداد معوق‌ها را با هفته قبل مقایسه کنید.

چهار تصمیم ممکن برای هر وظیفه معوق

تصمیم چه زمانی نکته
ادامه با همان مسئول کار نزدیک به پایان است مهلت جدید کوتاه و قطعی
واگذاری به فرد دیگر مسئول بار کاری بیش از ظرفیت دارد تحویل شرح و پیوست‌ها
تغییر مهلت وابستگی بیرونی یا تغییر اولویت ثبت دلیل تغییر
لغو کار دیگر ارزشی ندارد اطلاع به درخواست‌کننده

برای قواعد کلی واگذاری و پیگیری، واگذاری و پیگیری وظایف را بخوانید.

شاخص‌های پایش دیرکرد وظایف

اعداد زیر را هر هفته ثبت کنید تا بدانید وضعیت بهتر می‌شود یا بدتر:

  • تعداد وظایف معوق: کل و به تفکیک مسئول؛
  • نرخ انجام در مهلت: وظایف بسته‌شده تا مهلت تقسیم بر کل وظایف بسته‌شده؛
  • میانگین روزهای تأخیر: برای وظایفی که دیر بسته شده‌اند؛
  • وظایف بدون مهلت: کارهایی که اصلاً قابل پیگیری نیستند؛
  • وظایف متوقف: بیش از یک هفته بدون تغییر وضعیت.

این شاخص‌ها را می‌توانید کنار شاخص‌های دیگر در داشبورد مدیریتی و KPIهای روزانه قرار دهید.

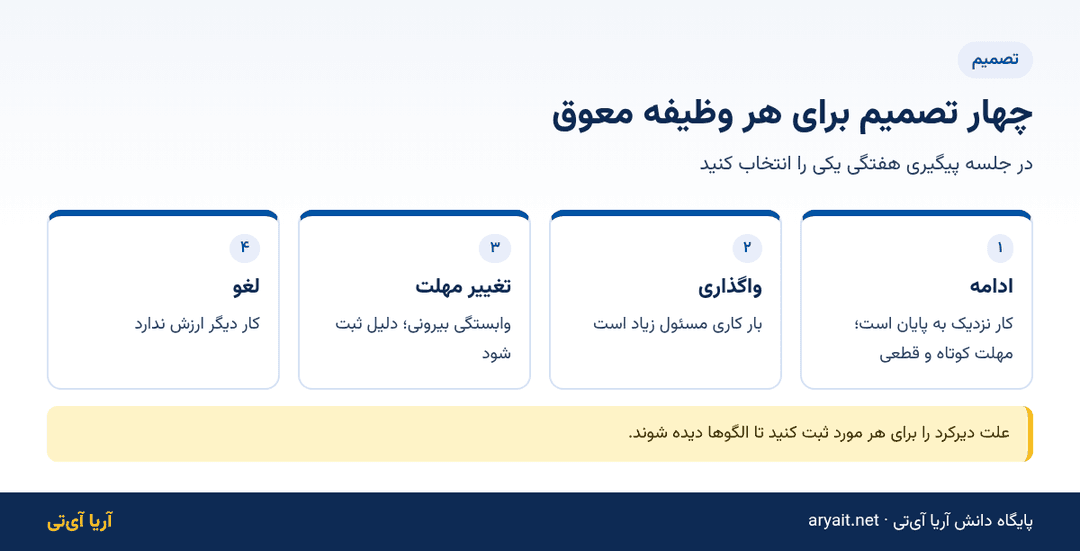

اینفوگرافیک چهار تصمیم برای وظیفه معوق شامل ادامه، واگذاری، تغییر مهلت و لغو

پیگیری بدون فشار: نکات رفتاری برای مدیران

پیگیری اگر درست انجام نشود، به حس کنترل و بی‌اعتمادی تبدیل می‌شود. چند نکته کمک می‌کند پیگیری سازنده بماند:

  • درباره کار بپرسید، نه درباره فرد: «چه چیزی جلوی این کار را گرفته؟» به‌جای «چرا انجام ندادی؟»؛
  • مانع را برطرف کنید: نقش مدیر رفع مانع است، نه فقط یادآوری؛
  • دیرکرد را زود گزارش کردن را تشویق کنید: کارمندی که دو روز زودتر خبر می‌دهد، باید تشویق شود نه سرزنش؛
  • الگوها را ببینید: اگر یک نوع کار همیشه دیر می‌شود، مشکل در فرایند است.

خود مدیر هم معوق دارد

بسیاری از کارهای معوق تیم منتظر تأیید یا تصمیم مدیرند. پیش از پیگیری کارهای دیگران، کارتابل خودتان را خالی کنید؛ چک‌لیست کارتابل صفر برای مدیران در این کار کمک می‌کند.

پیشگیری بهتر از پیگیری: طراحی وظیفه‌ای که دیر نشود

بخش بزرگی از دیرکردها در لحظه ثبت وظیفه شکل می‌گیرد. اگر وظیفه از ابتدا درست تعریف شود، نیاز به پیگیری‌های بعدی کمتر می‌شود. پیش از ثبت هر وظیفه این پنج پرسش را از خود بپرسید:

  1. خروجی دقیقاً چیست؟ «پیش‌نویس نامه به تأمین‌کننده با جدول اقلام» دقیق‌تر از «پیگیری خرید» است؛
  2. آیا این کار در کمتر از پنج روز کاری انجام می‌شود؟ اگر نه، آن را به چند وظیفه بشکنید؛
  3. مسئول ظرفیت دارد؟ پیش از واگذاری، تعداد وظایف باز او را ببینید؛
  4. به چه چیزی وابسته است؟ اگر به ورودی واحد دیگری نیاز دارد، آن ورودی خودش یک وظیفه باشد؛
  5. چه کسی منتظر نتیجه است؟ نام درخواست‌کننده را در شرح بنویسید تا هنگام تغییر مهلت مطلع شود.

ظرفیت تیم را واقع‌بینانه ببینید

اگر هر هفته وظایف جدید بیشتر از وظایف بسته‌شده باشد، صف کارهای معوق به‌طور طبیعی بزرگ می‌شود و هیچ روال پیگیری‌ای آن را حل نمی‌کند. در این حالت باید درباره پذیرش کار جدید یا تعویق کارهای کم‌اهمیت تصمیم گرفت. یک قاعده ساده این است که هر کارمند بیش از هفت تا ده وظیفه باز هم‌زمان نداشته باشد؛ بیشتر از این عدد، تغییر مداوم بین کارها خودش باعث تأخیر می‌شود.

نقش اعلان‌ها در کاهش دیرکرد

یادآوری خودکار یک روز پیش از مهلت، بخش مهمی از فراموشی‌ها را حذف می‌کند. اما اعلان زیاد هم نتیجه عکس دارد؛ اگر کارمند روزانه ده‌ها اعلان دریافت کند، اعلان مهم هم دیده نمی‌شود. فقط رویدادهای کلیدی مثل واگذاری وظیفه، نزدیک شدن مهلت و تکمیل کار را فعال نگه دارید.

پیگیری وظایف معوق در آریا آی‌تی

در ماژول وظایف آریا آی‌تی ابزارهای لازم برای این روال در دسترس است:

  • نمای فهرست با فیلتر و جستجو برای پیدا کردن کارهای معوق؛
  • نمای تقویم شمسی برای دیدن تجمع مهلت‌ها در یک هفته؛
  • کارت سازمانی هر فرد با «نمای کار» شامل وظایف باز و دیرکردها؛
  • اعلان واگذاری، تکمیل و یادآوری در کانال‌های قابل تنظیم؛
  • کارتابل یکپارچه که وظایف، نامه‌ها و تأییدهای معوق را کنار هم نشان می‌دهد.

ماژول وظایف در همه پلن‌ها ارائه می‌شود و پلن سازمانی دستیار هوش مصنوعی را هم اضافه می‌کند. جزئیات را در صفحه تعرفه ببینید.

پرسش‌های متداول

فرق وظیفه معوق و وظیفه در خطر چیست؟

وظیفه معوق مهلتش گذشته است؛ وظیفه در خطر هنوز مهلت دارد ولی با وضعیت فعلی احتمالاً دیر می‌شود.

پیگیری وظایف معوق را هر چند وقت انجام دهیم؟

یک روال ثابت هفتگی کافی است؛ برای کارهای فوری می‌توان پیگیری روزانه کوتاه هم داشت.

اگر یک نفر همیشه کار معوق دارد چه کنیم؟

ابتدا بار کاری و ابهام وظایف او را بررسی کنید؛ بیشتر وقت‌ها مشکل از توزیع کار یا تعریف ناقص وظیفه است.

آیا تغییر مهلت کار درستی است؟

اگر دلیل روشن و ثبت‌شده داشته باشد و ذی‌نفع مطلع شود بله، اما تغییر مکرر مهلت نشانه برنامه‌ریزی ضعیف است.

در آریا آی‌تی دیرکرد هر فرد کجا دیده می‌شود؟

در کارت سازمانی هر فرد بخش نمای کار، وظایف باز و دیرکردها را نشان می‌دهد.

جمع‌بندی

برای کم کردن کارهای معوق، دیرکرد را زودتر ببینید: وظایف در خطر را از وظایف معوق جدا کنید، هر هفته یک روال ثابت پیگیری داشته باشید، برای هر مورد یکی از چهار تصمیم را بگیرید و علت‌ها را ثبت کنید. با پایش چند شاخص ساده، بعد از چند هفته الگوهای دیرکرد را می‌بینید و می‌توانید فرایند را به‌جای افراد اصلاح کنید.

مراحل انجام کار

  1. باز کردن فیلتر وظایف معوق

    وظایف دارای مهلت گذشته را بر اساس مسئول مرتب کنید.

  2. جدا کردن وظایف در خطر

    کارهای شروع‌نشده با مهلت سه روز آینده را مشخص کنید.

  3. تصمیم برای هر مورد

    ادامه، واگذاری، تغییر مهلت یا لغو را انتخاب کنید.

  4. ثبت علت

    علت دیرکرد را در شرح یا گفتگوی وظیفه بنویسید.

  5. سنجش روند

    تعداد معوق‌ها را با هفته قبل مقایسه کنید.

پرسش‌های متداول

فرق وظیفه معوق و وظیفه در خطر چیست؟

+

وظیفه معوق مهلتش گذشته است؛ وظیفه در خطر هنوز مهلت دارد ولی با وضعیت فعلی احتمالاً دیر می‌شود.

پیگیری وظایف معوق را هر چند وقت انجام دهیم؟

+

یک روال ثابت هفتگی کافی است؛ برای کارهای فوری می‌توان پیگیری روزانه کوتاه هم داشت.

اگر یک نفر همیشه کار معوق دارد چه کنیم؟

+

ابتدا بار کاری و ابهام وظایف او را بررسی کنید؛ بیشتر وقت‌ها مشکل از توزیع کار یا تعریف ناقص وظیفه است.

آیا تغییر مهلت کار درستی است؟

+

اگر دلیل روشن و ثبت‌شده داشته باشد و ذی‌نفع مطلع شود بله، اما تغییر مکرر مهلت نشانه برنامه‌ریزی ضعیف است.

در آریا آی‌تی دیرکرد هر فرد کجا دیده می‌شود؟

+

در کارت سازمانی هر فرد بخش نمای کار، وظایف باز و دیرکردها را نشان می‌دهد.
