مقالههوش مصنوعی در صنایع
ترانسمیتال مدارک (Transmittal) و ثبت ورود و خروج مدارک فنی در پروژههای نفت و گاز با دستیار هوشمند
در پروژههای نفت و گاز، هر ارسال مدارک فنی با ترانسمیتال همراه است. دستیار هوش مصنوعی فهرست مدارک، شماره، ویرایش و هدف ارسال را استخراج میکند، با فهرست اصلی مدارک تطبیق میدهد و ویرایشهای ناهمخوان یا کامنتهای باز را هشدار میدهد. موعد پاسخ مدارک برای بررسی یادآوری میشود. کد وضعیت و صدور برای ساخت با کنترل مدارک و مدیر مهندسی است.

خلاصه در چند نکته
- ترانسمیتال شماره، فهرست مدارک، ویرایش، هدف ارسال و مهلت دارد.
- هدف ارسال تعیین میکند چه اقدامی لازم است.
- تطبیق با فهرست اصلی مدارک مهمترین ارزش دستیار است.
- ویرایش ناهمخوان و کامنت باز هشدار داده میشود.
- صدور برای ساخت فقط با تأیید مدیر مهندسی.
- مدارک فرایندی به سرویس عمومی فرستاده نشود.
فهرست مطالب
در یک پروژه نفت و گاز یا پتروشیمی، هزاران مدرک فنی بین کارفرما، مشاور، پیمانکار EPC و سازندگان تجهیزات رفتوبرگشت میکنند: نقشههای P&ID، دیتاشیتها، مشخصات فنی، محاسبات و مدارک سازنده. هر ارسال با یک ترانسمیتال مدارک همراه است؛ برگهای که میگوید چه مدرکی، با چه ویرایشی، با چه هدفی و در چه تاریخی ارسال شده است. وقتی ترانسمیتالها منظم ثبت نشوند، پروژه در نقطهای گیر میکند که هیچکس مطمئن نیست ویرایش معتبر نقشه کدام است، کامنتهای مشاور کی رسیده و مهلت پاسخ کی تمام شده است. پیامد آن، ساخت بر اساس ویرایش قدیمی، دوبارهکاری و اختلاف قراردادی است.
در این مقاله اجزای ترانسمیتال، ماتریس ارجاع ترانسمیتالها، نقش دستیار هوش مصنوعی در استخراج و تطبیق، نمونه سناریو و کنترلها را مرور میکنیم.
ترانسمیتال مدارک چیست و چه اطلاعاتی دارد؟
ترانسمیتال سند همراه هر بسته ارسالی مدارک فنی است. معمولاً شماره ترانسمیتال، فرستنده و گیرنده، تاریخ، فهرست مدارک با شماره و ویرایش، هدف ارسال و مهلت پاسخ را دارد. در پروژههای بزرگ، تعداد ترانسمیتالها به چند هزار میرسد و دبیرخانه پروژه یا واحد کنترل مدارک مسئول ثبت آنهاست.

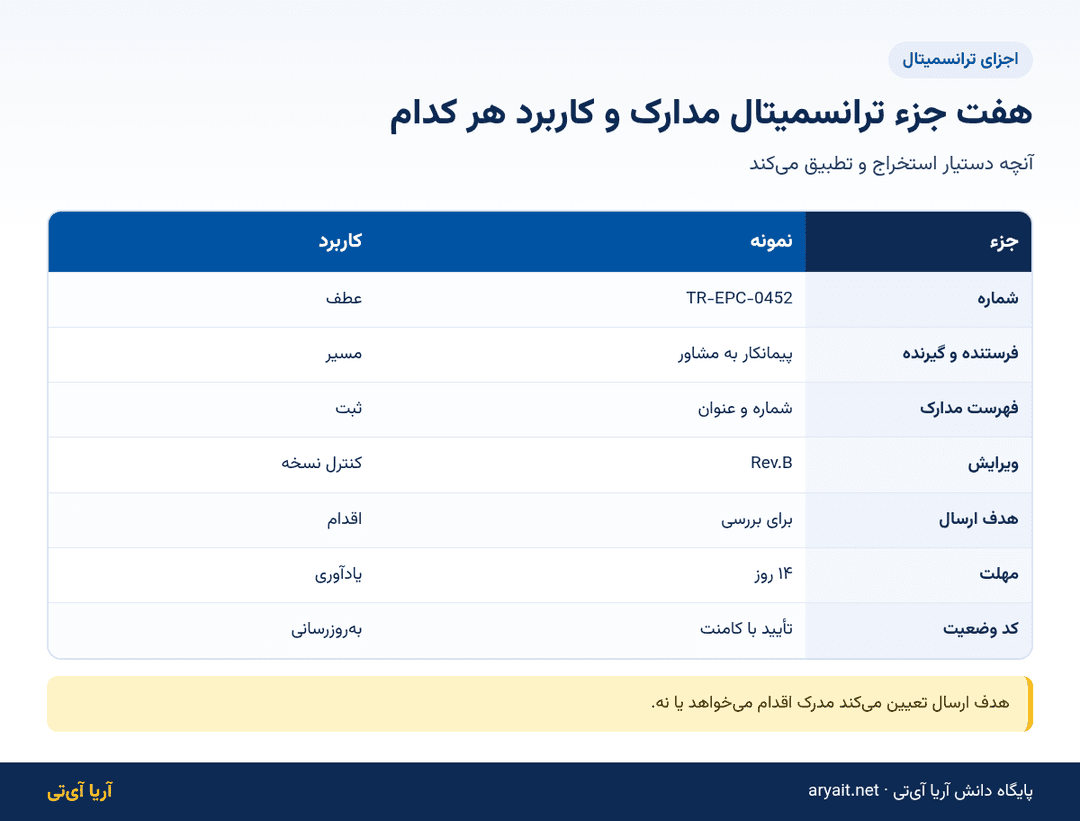

| جزء ترانسمیتال | نمونه | کاربرد |
|---|---|---|
| شماره ترانسمیتال | TR-EPC-0452 | عطف و پیگیری |
| فرستنده و گیرنده | پیمانکار به مشاور | تعیین مسیر |
| فهرست مدارک | شماره مدرک و عنوان | ثبت ورود و خروج |
| ویرایش | Rev.B یا Rev.0 | کنترل نسخه |
| هدف ارسال | برای بررسی، برای اطلاع، برای ساخت | تعیین اقدام |
| مهلت پاسخ | ۱۴ روز | یادآوری و ادعا |
| کد وضعیت پاسخ | تأیید، تأیید با کامنت، رد | بهروزرسانی فهرست مدارک |
هدف ارسال: مهمترین فیلد کمتر دیدهشده
مدرکی که «برای اطلاع» ارسال شده، اقدامی نمیخواهد؛ اما مدرکی که «برای بررسی» آمده، مهلت قراردادی پاسخ دارد و اگر مشاور در مهلت پاسخ ندهد، ممکن است پیمانکار بعداً آن را مبنای ادعای تأخیر قرار دهد. ساخت بر اساس مدرکی که «برای ساخت» صادر نشده، ریسک جدی است. بنابراین تشخیص درست هدف ارسال، پایه ارجاع است.
ماتریس ارجاع ترانسمیتالها و مدارک فنی
| نوع ترانسمیتال | واحد مقصد | فوریت | محرمانگی | پیشنهاد AI | تأیید |
|---|---|---|---|---|---|
| مدارک برای بررسی | دیسیپلین مرتبط | با مهلت قراردادی | داخلی پروژه | ارجاع به دیسیپلین و موعد پاسخ | کنترل مدارک |
| پاسخ با کامنت مشاور | مهندس طراح | فوری | داخلی پروژه | استخراج کد وضعیت و کامنتها | کنترل مدارک |
| مدارک برای ساخت | اجرا و کارگاه | فوری | داخلی پروژه | هشدار جایگزینی ویرایش قبلی | مدیر مهندسی |
| مدارک سازنده تجهیزات | دیسیپلین و تأمین | عادی | محرمانه تجاری | تطبیق با سفارش خرید | کنترل مدارک |
| مدارک برای اطلاع | بایگانی پروژه | عادی | داخلی | ثبت بدون ارجاع اقدام | کنترل مدارک |

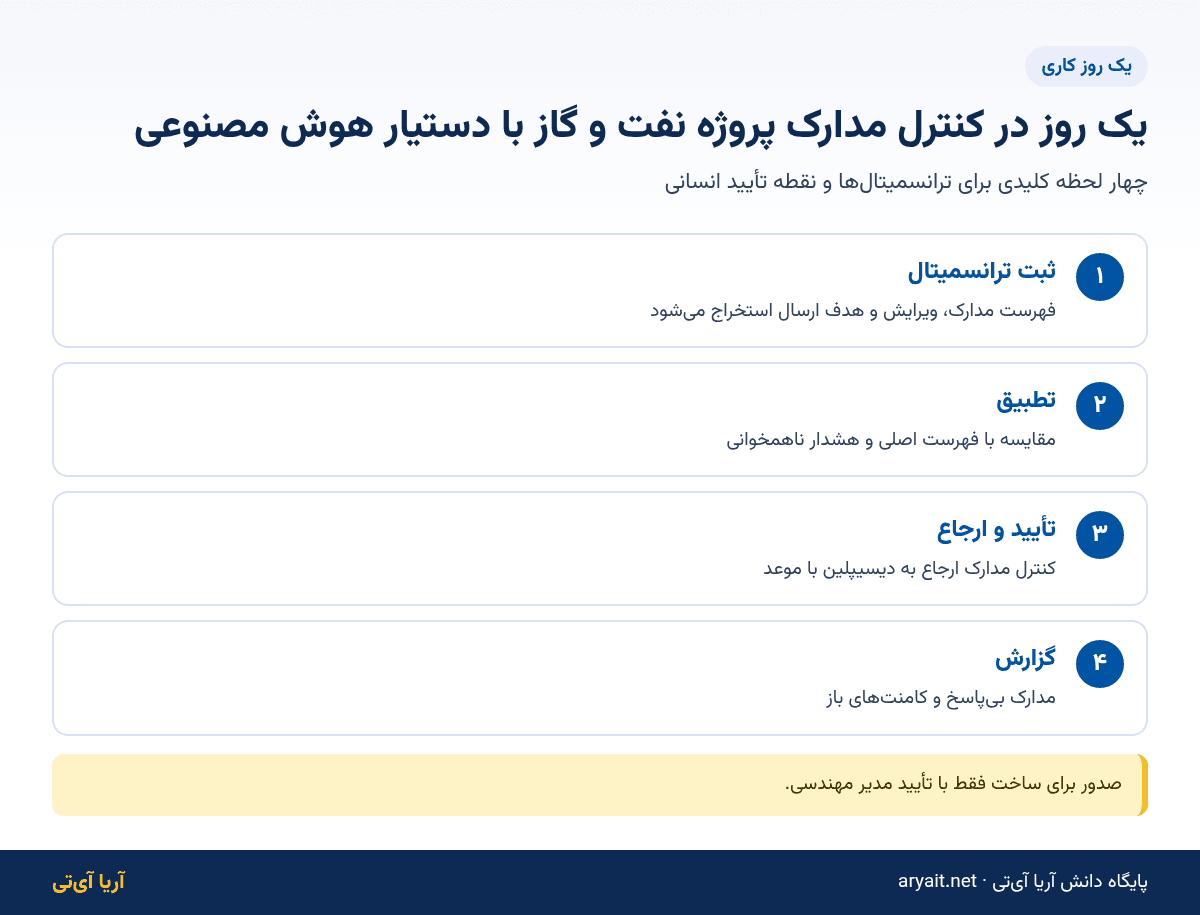

دستیار هوش مصنوعی در ثبت ترانسمیتال چه میکند؟
استخراج فهرست مدارک و ویرایشها
دستیار برگه ترانسمیتال را میخواند و فهرست مدارک را با شماره، عنوان، ویرایش و هدف ارسال استخراج میکند. برای هر سطر، عبارت منبع نمایش داده میشود تا کنترل مدارک بتواند سریع تطبیق دهد.
تطبیق با فهرست اصلی مدارک
مهمترین ارزش دستیار، تطبیق است. اگر شماره مدرکی در فهرست اصلی مدارک پروژه وجود نداشته باشد، یا ویرایش ارسالی از ویرایش ثبتشده عقبتر باشد، هشدار میدهد. اگر مدرکی «برای ساخت» آمده در حالی که ویرایش قبلی هنوز کامنت باز دارد، این را هم نشان میدهد. ساختار شمارهگذاری مدارک را در ساختار پوشه و نامگذاری اسناد و اصول کنترل نسخه را در کنترل مدارک و سوابق ایزو ۹۰۰۱ ببینید.
محاسبه موعد پاسخ و یادآوری
برای ترانسمیتالهای «برای بررسی»، موعد پاسخ بر اساس مهلت قراردادی پیشنهاد میشود و یادآوری چند روز قبل تنظیم میشود. اصول ارجاع با مهلت را در انواع ارجاع، مهلت و پیگیری نامه آوردهایم.
پاسخ به پرسشهای کنترل مدارک
- «ویرایش معتبر P&ID واحد ۱۲۰ کدام است و با کدام ترانسمیتال ارسال شده؟»
- «مدارکی که بیش از ۱۴ روز پیش برای بررسی ارسال شدهاند و هنوز پاسخ نگرفتهاند را فهرست کن.»
- «همه کامنتهای باز مشاور روی دیتاشیتهای پمپ را نشان بده.»
- «مدارک سازنده کمپرسور که هنوز کد تأیید نگرفتهاند کداماند؟»
نمونه سناریو: ویرایشی که نباید به کارگاه میرسید
پیمانکار EPC یک ترانسمیتال با دوازده نقشه لولهکشی «برای ساخت» به کارگاه میفرستد. هنگام ثبت، دستیار هشدار میدهد که دو نقشه از این دوازده نقشه در ویرایش قبلی کامنت باز از مشاور دارند و پاسخ آن کامنتها هنوز ثبت نشده است. کنترل مدارک موضوع را به مدیر مهندسی ارجاع میدهد. مشخص میشود که کامنتها در ویرایش جدید اعمال شده اما پاسخ رسمی به مشاور ارسال نشده است. پاسخ ارسال میشود و نقشهها با تأیید مدیر مهندسی به کارگاه میروند. بدون این هشدار، ممکن بود مشاور بعداً اجرای لولهکشی را به دلیل کامنتهای بیپاسخ نپذیرد.
شاخصهای سنجش کنترل مدارک
| شاخص | روش سنجش |
|---|---|
| زمان ثبت هر ترانسمیتال | دقیقه از دریافت تا ثبت کامل |
| مدارک بررسینشده پس از مهلت | تعداد در گزارش هفتگی |
| هشدارهای ویرایش ناهمخوان | تعداد و درصد واقعی بودن |
| کامنتهای باز بیش از سی روز | تعداد به تفکیک دیسیپلین |
ترانسمیتال در دبیرخانه یا در سامانه کنترل مدارک؟
یکی از پرسشهای رایج در پروژهها این است که ترانسمیتال باید در دبیرخانه ثبت شود یا در واحد کنترل مدارک. پاسخ عملی این است که هر دو باید یک حافظه مشترک داشته باشند. ترانسمیتال از نظر حقوقی یک نامه وارده یا صادره است و تاریخ دریافت آن در محاسبه مهلتهای قراردادی اهمیت دارد؛ از نظر فنی هم فهرستی از مدارک است که وضعیت هر کدام باید پیگیری شود. اگر دبیرخانه و کنترل مدارک جدا کار کنند، ممکن است تاریخ دریافت در یکی و وضعیت مدرک در دیگری ثبت شود و هنگام اختلاف، هیچکدام تصویر کامل ندهد.
| موضوع | دبیرخانه | کنترل مدارک |
|---|---|---|
| تاریخ رسمی دریافت و ارسال | مسئول اصلی | استفاده میکند |
| فهرست مدارک و ویرایش | پیوست ترانسمیتال | مسئول اصلی |
| کد وضعیت و کامنتها | عطف پاسخ | مسئول اصلی |
| مهلت قراردادی پاسخ | یادآوری | پیگیری با دیسیپلین |
با یک بستر مشترک، دستیار هوش مصنوعی میتواند به پرسشی مثل «این مدرک کی دریافت شد، با چه ویرایشی و پاسخ مشاور چه بود» یک پاسخ کامل با ارجاع بدهد. این پاسخ در زمان تنظیم ادعای تأخیر یا دفاع در برابر آن، ارزش زیادی دارد.
کنترل انسانی، سطح دسترسی و ثبت ممیزی
- کد وضعیت مدرک را انسان تعیین میکند؛ دستیار فقط استخراج و پیشنهاد میدهد؛
- صدور «برای ساخت» فقط با تأیید مدیر مهندسی؛
- دسترسی پروژهای و دیسیپلینی: مدارک سازنده و قیمتدار برای تیم مجاز؛
- ثبت ممیزی: هر ترانسمیتال، تأییدکننده و تاریخ ثبت شود؛
- عدم ارسال مدارک به سرویس عمومی: نقشههای فرایندی و ایمنی حساساند؛
- هماهنگی با مکاتبات HSE: مدارک مرتبط با ایمنی فرایند را به سوابق مکاتبات با نهادهای ناظر پیوند دهید؛ روش آن را در مکاتبات HSE با نهادهای ناظر در پتروشیمی آوردهایم.
خطاهای رایج و چکلیست شروع

خطاهای رایج: ثبت ترانسمیتال بدون فهرست مدارک، نادیده گرفتن هدف ارسال، و نبودن فهرست اصلی مدارک برای تطبیق. خطای دیگر این است که پاسخهای مشاور در ایمیل میمانند و به ترانسمیتال اصلی عطف نمیشوند.
- فهرست اصلی مدارک پروژه را با شماره و ویرایش جاری بهروز کنید؛
- فیلدهای اجباری ترانسمیتال را تعریف کنید؛
- مهلتهای قراردادی بررسی را برای هر نوع مدرک ثبت کنید؛
- هشدارهای ویرایش ناهمخوان را در ماه اول با مدیر مهندسی بازبینی کنید؛
- گزارش هفتگی مدارک بیپاسخ را برای مدیر پروژه بفرستید.
اجرای این سناریو با دستیار هوش مصنوعی آریا آیتی
دبیرخانه آریا آیتی ثبت ورود و خروج، پیوست، ارجاع با مهلت و عطف را فراهم میکند و گردشکار نفت و گاز فرایندهای بررسی و تأیید مدارک را پیاده میکند. دستیار هوش مصنوعی آریا آیتی فقط در پلن سازمانی (Enterprise) است؛ از دادههای داخلی مجاز و با ارجاع پاسخ میدهد، نقشها را رعایت میکند، مشاهدهها را ثبت میکند و روی سرور شرکت یا سرورهای آریا آیتی اجرا میشود. پلنها را در صفحه قیمتها ببینید.
پرسشهای متداول
ترانسمیتال مدارک چیست؟
سند همراه هر بسته ارسالی مدارک فنی که شماره، فرستنده، گیرنده، فهرست مدارک با ویرایش، هدف ارسال و مهلت پاسخ را مشخص میکند.
آیا دستیار کد وضعیت مدرک را تعیین میکند؟
نه. دستیار کد وضعیت را از پاسخ مشاور استخراج و پیشنهاد میدهد و کنترل مدارک آن را تأیید میکند.
دستیار چطور ویرایش اشتباه را تشخیص میدهد؟
با تطبیق شماره و ویرایش هر مدرک با فهرست اصلی مدارک پروژه و بررسی کامنتهای باز ویرایش قبلی.
دستیار هوش مصنوعی آریا آیتی در کدام پلن است؟
فقط در پلن سازمانی است و روی سرور شرکت یا سرورهای آریا آیتی اجرا میشود.
جمعبندی
ترانسمیتال مدارک ستون فقرات کنترل مدارک در پروژههای نفت و گاز است. دستیار هوش مصنوعی فهرست مدارک، ویرایشها و هدف ارسال را استخراج میکند، با فهرست اصلی تطبیق میدهد، ویرایشهای ناهمخوان و کامنتهای باز را هشدار میدهد و موعد پاسخ را یادآوری میکند. کد وضعیت و صدور برای ساخت با انسان است و نتیجه، پروژهای است که در آن هیچکس با ویرایش قدیمی نمیسازد.
پرسشهای متداول
ترانسمیتال مدارک چیست؟
+
سند همراه هر بسته ارسالی مدارک فنی که شماره، فرستنده، گیرنده، فهرست مدارک با ویرایش، هدف ارسال و مهلت پاسخ را مشخص میکند.
آیا دستیار کد وضعیت مدرک را تعیین میکند؟
+
نه. دستیار کد وضعیت را از پاسخ مشاور استخراج و پیشنهاد میدهد و کنترل مدارک آن را تأیید میکند.
دستیار چطور ویرایش اشتباه را تشخیص میدهد؟
+
با تطبیق شماره و ویرایش هر مدرک با فهرست اصلی مدارک پروژه و بررسی کامنتهای باز ویرایش قبلی.
دستیار هوش مصنوعی آریا آیتی در کدام پلن است؟
+
فقط در پلن سازمانی است و روی سرور شرکت یا سرورهای آریا آیتی اجرا میشود.
